| 工事名 | 佐賀497号上万場地区東改良工事(完成) |
| 工事箇所 |
佐賀県伊万里市南波多町原屋敷地先 |
| 請負業者名 |
(株)山﨑建設 |
| 工事概要 |
山を切り開いて新しいバイパスをつくっています。 |

| 2016/12/26 | |
![]() |
![]() |
|

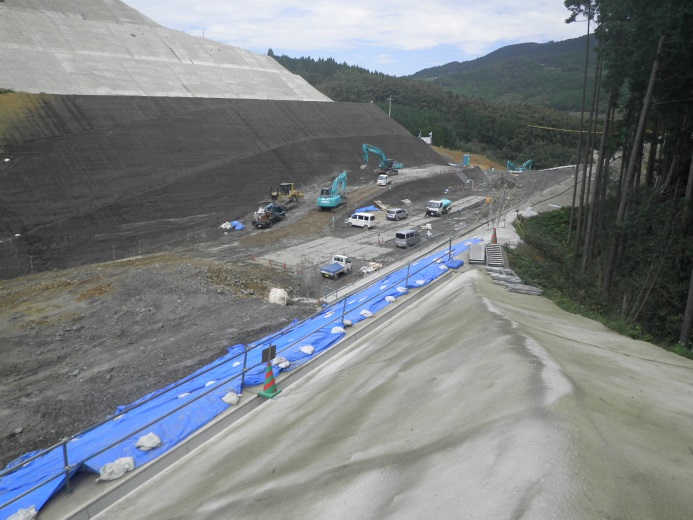

12月27日をもちまして工事が完了しました。 (起点側より撮影) |
現在は引き続き後続工事さんが掘削をされています。(終点側より撮影) |
| 2016/11/27 | |
![]() |
![]() |
|
掘削はほぼ完了し調整段階となりました。 (起点側より撮影) |
終点側の追加掘削についても目途がついてきました。(終点側より撮影) |
| 2016/10/27 | |
![]() |
![]() |
|
今月は終点側の掘削をメインに施工しました。 (起点側より撮影) |
追加で終点側を1段分掘削しました。7mほどの高さを掘り下げました。(終点側より撮影) |
| 2016/10/1 | |
![]() |
![]() |
|
工事も終盤に差し掛かってきました |
終点側も大分すっきりしました。 (終点側より撮影) |
| 2016/9/1 | |
![]() |
![]() |
|
現在、約60%程度工事が完了しました。着々と進行中です。 |
終点側の方もだいぶ下がりました。あと7mほど切下げる予定です。(終点側より撮影) |
| 2016/8/1 | |
![]() |
![]() |
|
工事を開始して2ヶ月が経ちました。 (起点側より撮影) |
起点側を集中的に工事していますので終点側はあまり変化ありません。 (終点側より撮影) |
| 2016/7/1 | |
![]() |
![]() |
|
工事を開始して1ヶ月。 |
10tダンプの台数で言うと、1,480台分の土砂を掘削し搬出しました。 (終点側より撮影) |
| 2016/6/2 | |
![]() |
![]() |
|
5月30日より掘削を開始しました。(起点側より撮影) |
現在起点側を掘削しています。(終点側より撮影) |
| 2016/4/28 | |
![]() |
![]() |
|
着工前の調査や準備を行っています。(起点側より撮影) |
着工前の調査や準備を行っています。(終点側より撮影) |
