国や都道府県では、これまで、水防法に基づき住民等の迅速かつ円滑な避難に資する水害リスク情報として、想定最大規模降雨を対象とした「洪水浸水想定区域図」を作成、公表してきました。国土交通省では、これに加えて、土地利用や住まい方の工夫の検討及び水災害リスクを踏まえた防災まちづくりの検討など、流域治水の取組を推進することを目的として、発生頻度が高い降雨規模の場合に想定される浸水範囲や浸水深を明らかにするため、「多段階浸水想定図」及び「水害リスクマップ」を作成、公表することとしました。
多段階浸水想定図
公表済みの想定最大規模に加え、より頻度の高い複数の年超過確率毎に多段階の浸水想定図を作成しました。今回作成した多段階の浸水想定図は以下の年超過確率※の図面です。
【大淀川】1/10・1/30・1/50・1/100・1/150
【小丸川】1/10・1/30・1/50・1/100
※年超過確率1/〇〇:毎年、1年間にその規模を超える現象が発生する確率が1/〇〇であることをいう。
水害リスクマップ

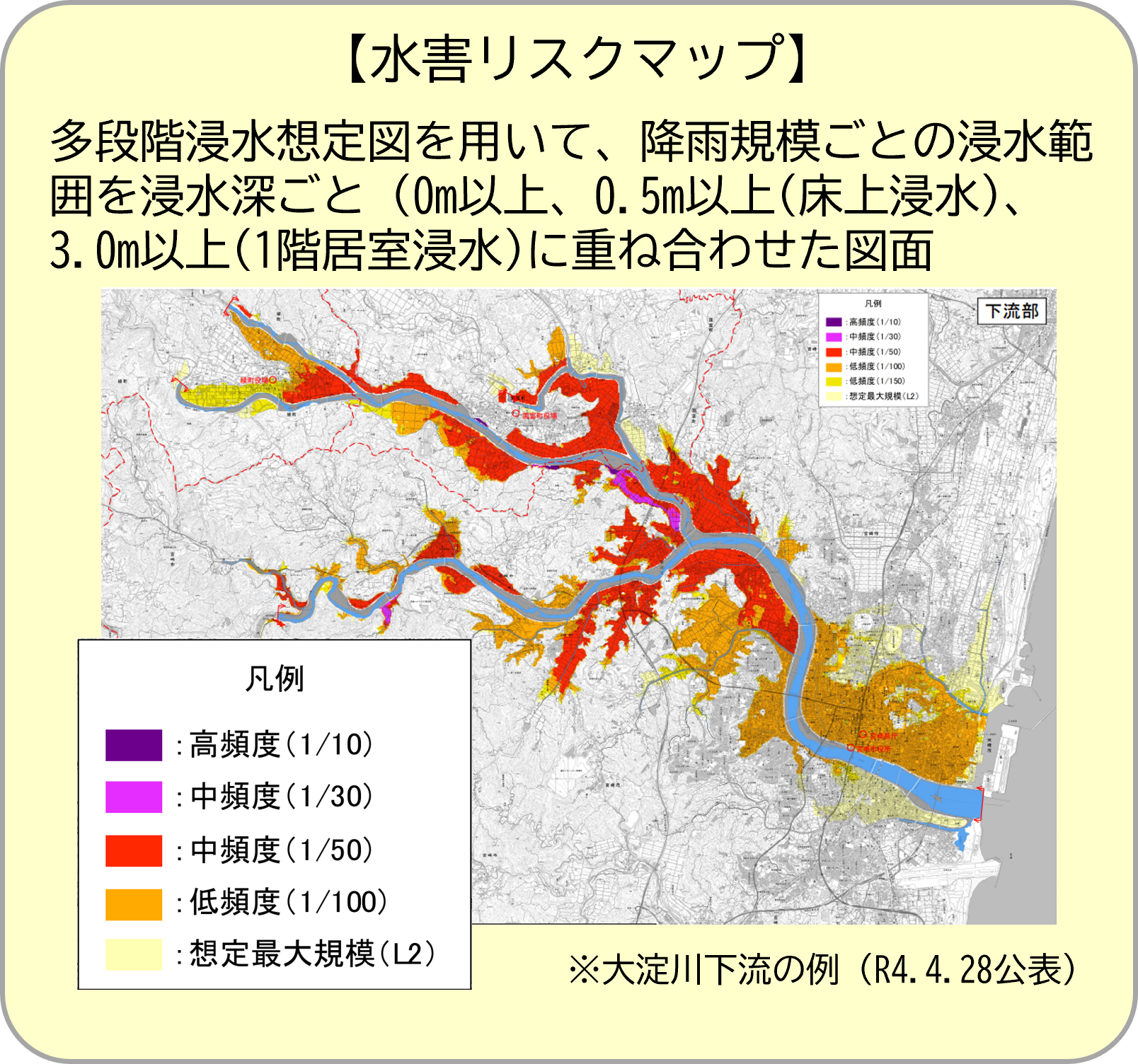

水害リスクマップについては、1/10~想定最大規模降雨により浸水した場合に想定される多段階の浸水想定図を重ね合わせたもので、年超過確率毎の浸水域を示した図です。以下の浸水深毎に水害リスクマップを作成しています。
・浸水深0㎝以上
・浸水深50㎝(床上浸水相当)以上
・浸水深3m(1階居室浸水相当)以上
※想定最大規模の浸水範囲は水防法に基づき平成28年8月(大淀川)及び平成29年3月(小丸川)に指定・公表したものを表示しているため、前提としている降雨や河道条件等が異なります。


これまでは、国管理河川の氾濫のみを示した「外水」に対する多段階浸水図及び水害リスクマップを令和4年4月に公表してきましたが、今回公表した「内外水統合型水害リスクマップ」とは、外水氾濫に加えて内水氾濫による浸水リスクを一体的に表現したものです。外水(本川)と内水(支川・下水道等)の氾濫状況を一体で示すことにより、高頻度、中高頻度においても流域全体の氾濫状況を表現することができ、浸水実態に即した避難計画や防災まちづくりの検討への活用が期待されます。
【内外水統合型】多段階浸水想定図、水害リスクマップ【令和8年2月公表】
多段階浸水想定図
| 河道条件 | 大淀川下流 | 大淀川上流 | 小丸川 | |||||||||||
| 降雨の年超過確率 | 降雨の年超過確率 | 降雨の年超過確率 | ||||||||||||
| 1/10 | 1/30 | 1/50 | 1/100 | 1/150 | 1/10 | 1/30 | 1/50 | 1/100 | 1/150 | 1/10 | 1/30 | 1/50 | 1/100 | |
| 現況 | ● | ● | ● | ● | ● | ● | ● | ● | ● | ● | ● | ● | ● | ● |
水害リスクマップ
| 河道条件 | 大淀川下流 | 大淀川上流 | 小丸川 | ||||||
| 浸水あり | 50cm以上 | 3m以上 | 浸水あり | 50cm以上 | 3m以上 | 浸水あり | 50cm以上 | 3m以上 | |
| 現況 | ● | ● | ● | ● | ● | ● | ● | ● | ● |
【令和4年4月28日】
・国管理河川からの外水氾濫による多段階浸水想定図及び水害リスクマップを公表(現況、短期整備後)
【令和8年2月16日】
・国管理河川からの外水氾濫に加えて下水道等による内水氾濫を考慮した多段階浸水想定図及び水害リスクマップを公表(現況)
