有明海沿岸道路の大川市小保地区~大野島地区にて、筑後川橋上部工のP4-P8間(L=450m)の橋桁を架ける工事です。
【平成31年2月25日現在】 | |

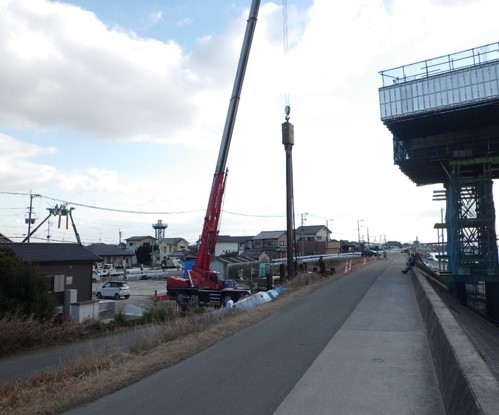

送り出し桁、及びP5橋脚部の現場溶接を 実施しています。 |
送り出し桁鋼製地覆の現場溶接を行っています。
|
|
|
【平成31年1月25日現在】 | |
送り出し桁の地組み、及びP5橋脚部の 架設が完了しました。 |
B1ベント基礎杭の打設を行っています。 |
|
|
【平成30年12月24日現在】 | |
送り出し桁の地組み立て作業を行っています。 |
P5橋脚スプリンギングの架設を開始しました。 |
|
|
【平成30年11月24日現在】 | |
送り出し桁の地組み立て作業を行っています。 |
P5橋脚スプリンギングの架設を開始しました。 |
|
|
【平成30年10月29日現在】 | |
送り出し桁の地組み立て作業を行っています。
|
鋼製地覆の現場添接部の取付(溶接)を 行っています。 |
|
|
【平成30年9月25日現在】 | |
送り出し架設用機材(手延べ機)の 組み立てを行っています。 |
P6スプリンギングの現場溶接部の 塗装作業を行っています。 |
|
|
【平成30年8月25日現在】 | |
P6-7径間の張出し架設が完了しました。
|
P5橋脚支承(ベースプレート)の設置を 行っています。 |
|
|
【平成30年7月27日現在】 | |
P6-7径間の張出し架設が完了しました。
|
航路上となる桁の下に設置する移動足場の 地組立を行っています。 |
|
|
【平成30年6月24日現在】 | |
全景 (河川内の補剛桁の地組・張出し架設をしています) |
P8橋脚の排水装置を設置しています。 |
|
|
【平成30年5月24日現在】 | |
全景 (河川内の補剛桁の地組・張出し架設をしています) |
張出し架設部の吊足場を組み立てています。 |
|
|
【平成30年4月23日現在】 | |
P6-P7径間の張出し架設ブロックの地組を 行っています。 |
P7-P8径間の桁内面塗装を 行っています。 |
|
|
【平成30年3月24日現在】 | |
工事全景 (P7-8:現場塗装工、P6スプリンギング部架設) |
P7-8現場塗装工 (素地調整:ブラスト)状況です。 |
|
|
【平成30年2月23日現在】 | |
工事全景 (P7-8:現場溶接工、P6スプリンギング部架設) |
P6スプリンギング架設状況です。 |
|
|
【平成30年1月26日現在】 | |
P7スプリンギング部現場溶接作業状況です。 |
P6スプリンギング架設状況です。 |
|
|
【平成29年12月23日現在】 | |
P7~P8桁の架設が完了しました。 |

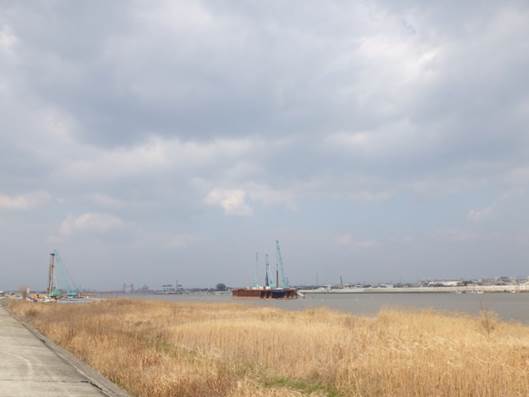

河川内ベント杭打設状況です。 |
|
|
【平成29年11月25日現在】 | |
輸送部材を水切りしています。 |
P7スプリンギング部の架設状況です。 |
|
|
【平成29年10月26日現在】 | |
ベント基礎杭打設を行っています。 |
補剛桁ブロックの地組を行っています。 |
|
|
【平成29年9月26日現在】 | |
工場製作中です。(基部ブロック) |
支承(ベースプレート)据付。 |
|
|
【平成29年8月28日現在】 | |
工場にて橋桁の製作中です。 |
着手前です。(下流より) |
【平成29年7月26日現在】 | |
工場にて橋桁の製作中です。 |
着工前です。(左岸側下流より) |
【平成29年6月26日現在】 | |
工場にて橋桁の製作中です。 |
着工前です。(左岸側下流より) |
【平成29年5月25日現在】 | |
工場にて橋桁の製作中です。 |
着工前です。(左岸側下流より) |
【平成29年4月21日現在】 | |
着工前です。(右岸側上流より) |
着工前です。(左岸側下流より) |
【平成29年3月21日現在】 | |
着工前です。(右岸側上流より) |
着工前です。(左岸側下流より) |
【平成28年11月22日現在】 | |
着工前です。(右岸側下流より) |
着工前です。(左岸側下流より) |
【平成28年9月7日現在】 | |
着工前です。(右岸側上流より) |
着工前です。(左岸側下流より) |
【平成28年6月26日現在】 | |
着工前です。(右岸側下流より) |
着工前です。(左岸側より) |
【平成28年5月26日現在】 | |
着工前です。(右岸側下流より) |
着工前です。(左岸側より) |
【平成28年4月26日現在】 | |
着工前です。(右岸側下流より) |
着工前です。(左岸側より) |
