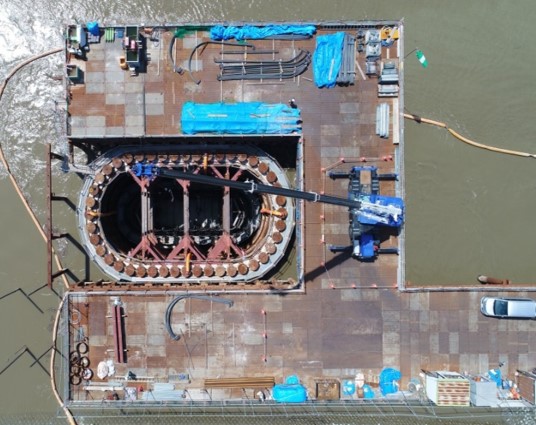

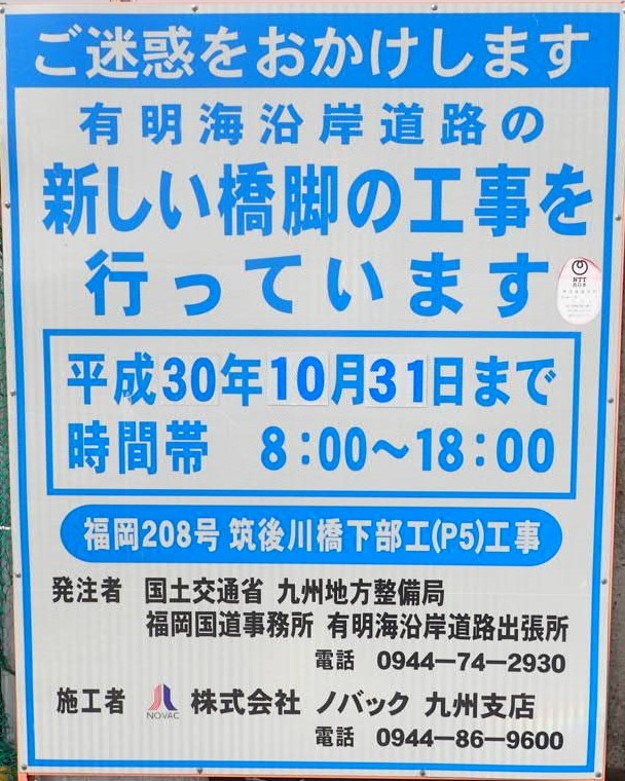

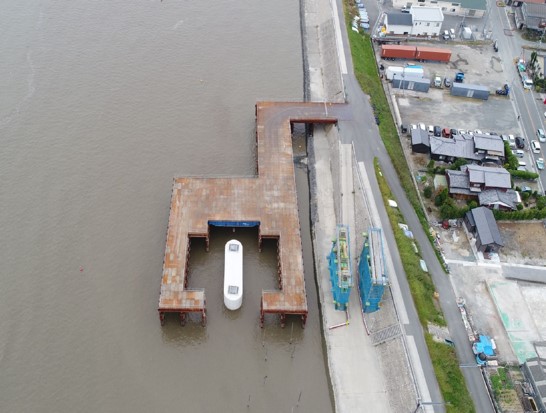

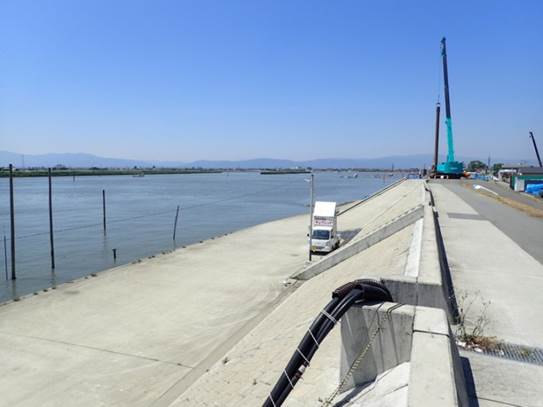

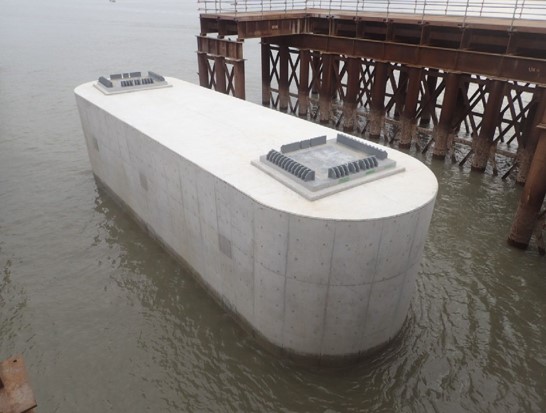

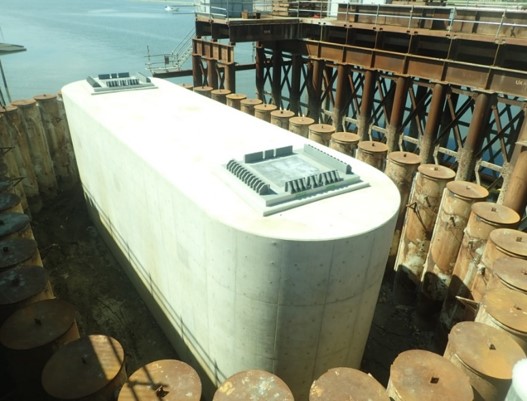

有明海沿岸道路の大川市小保地区の、筑後川橋下部工のP5橋脚が完了しました。
【平成30年11月2日現在】 | |

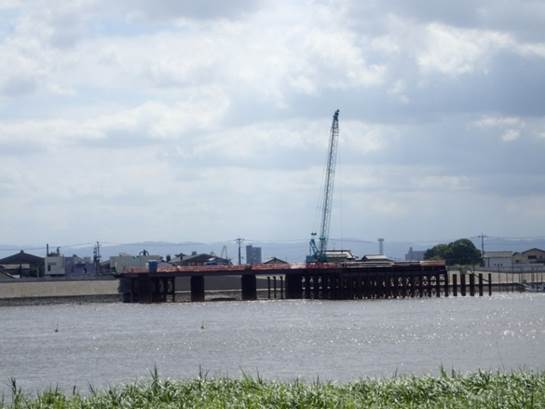

全景(下流より) |
近景(上流より) |
|
|
【平成30年10月20日現在】 | |

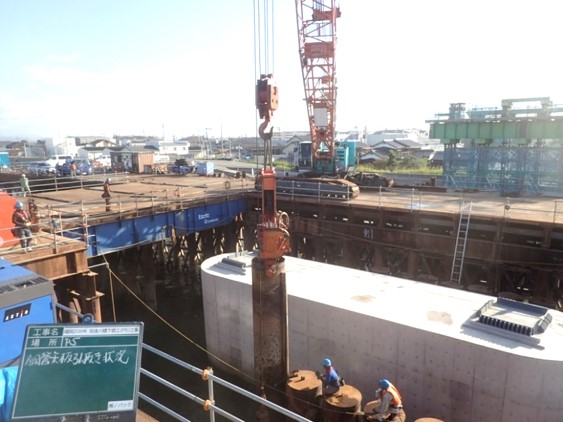

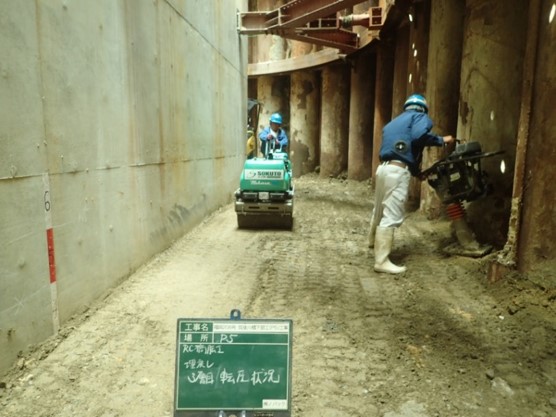

土留鋼管矢板を引き抜いています。 |
土留鋼管矢板を引き抜いています。 |
|
|
【平成30年9月25日現在】 | |

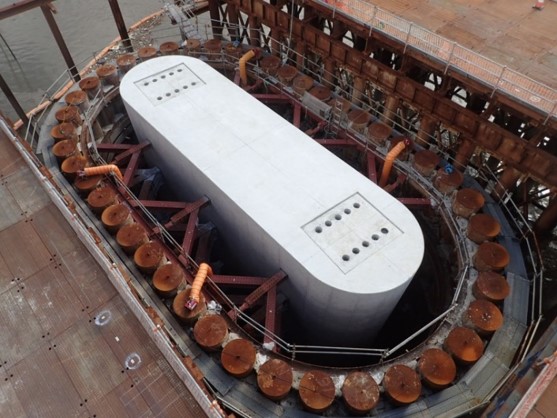

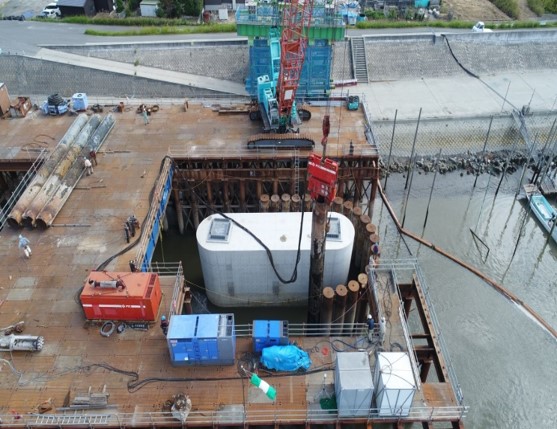

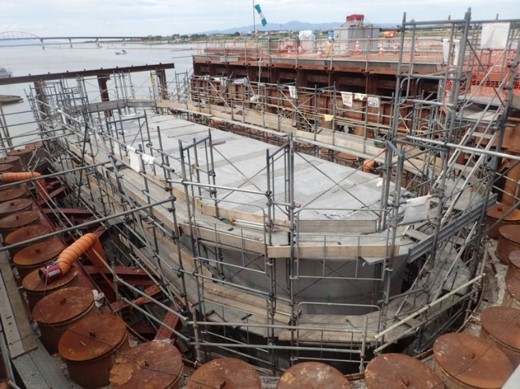

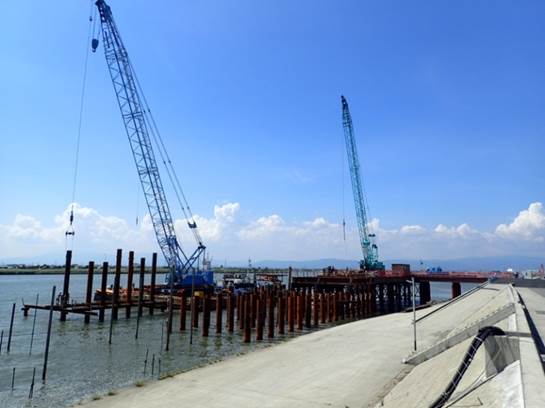

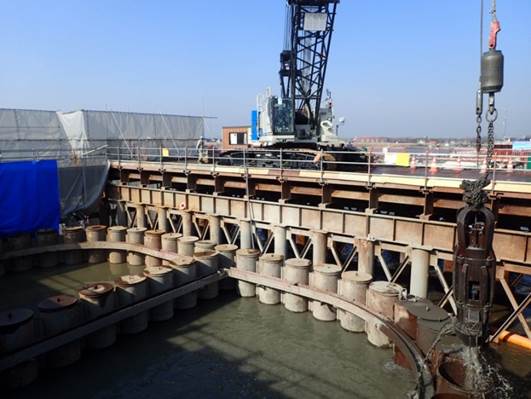

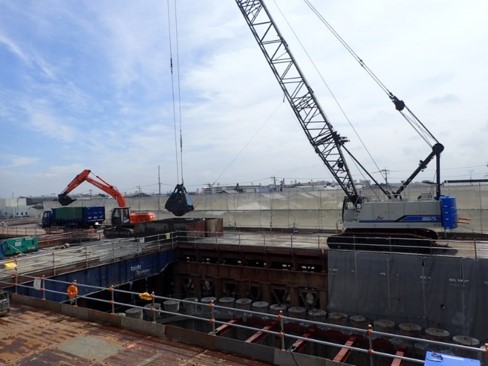

P5橋脚が完了しました。 |
上部工施工のための作業構台の拡幅を行っています。 |
|
|
【平成30年8月21日現在】 | |
P5橋脚が完了しました。 |
橋脚と鋼管矢板の間を土砂で埋め戻しています。 |
|
|
【平成30年7月21日現在】 | |

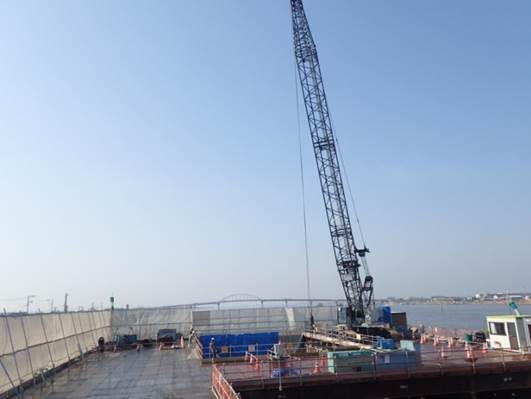

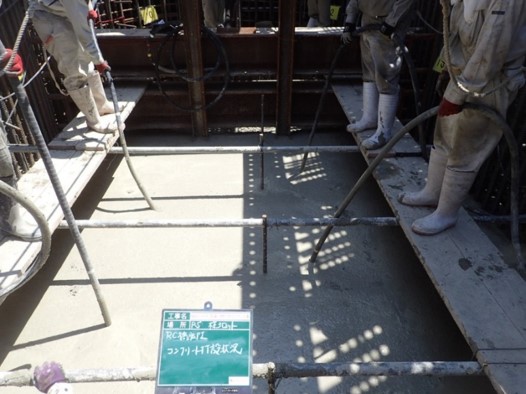

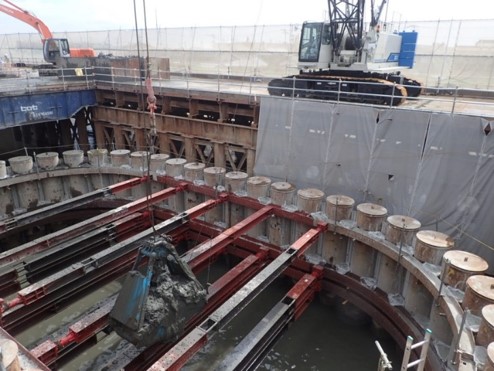

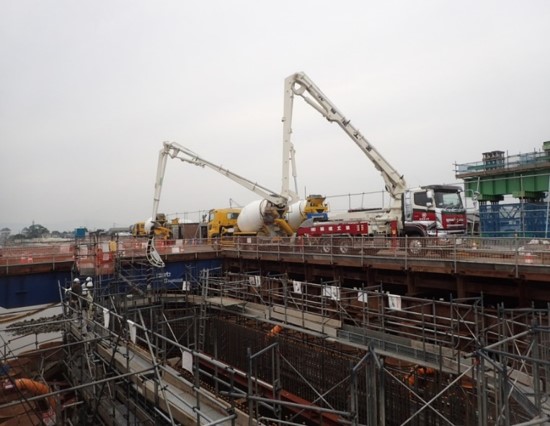

P5橋脚のコンクリート打設が完了し、 養生を行っています。 |
橋脚のコンクリート養生を行っています。 |
|
|
【平成30年6月21日現在】 | |

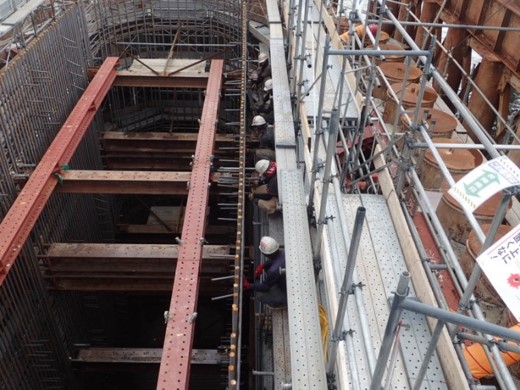

橋脚の柱部にコンクリートを入れています。 |
橋脚(躯体部)のコンクリートを締め固めています。 |
|
|
【平成30年5月24日現在】 | |

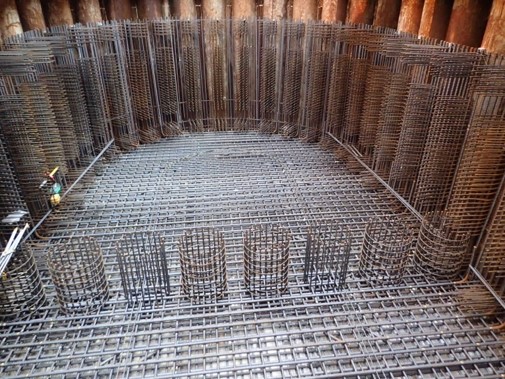

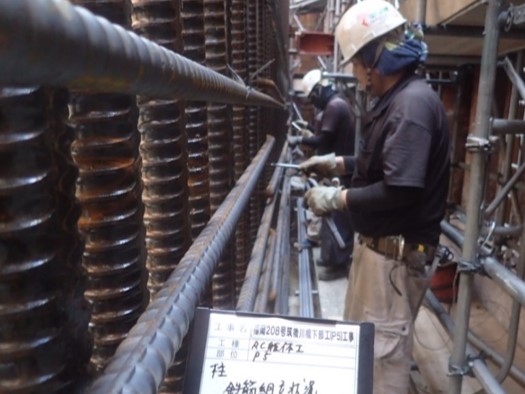

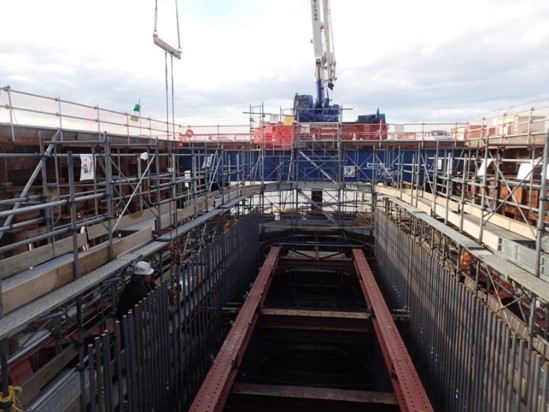

橋脚(躯体部)の鉄筋を組立てています。 |
橋脚(躯体部)の鉄筋を組立てています。 |
|
|
【平成30年4月20日現在】 | |

橋脚(躯体部)の鉄筋を組立てています。 |
橋脚(躯体部)の鉄筋を組立てています。 |
|
|
【平成30年3月26日現在】 | |
橋脚(躯体部)の鉄筋を組立てています。 |
橋脚(躯体部)の鉄筋を組立てています。 |
|
|
【平成30年2月25日現在】 | |
橋脚(躯体部)の鉄筋を組立てています。 |
橋脚(躯体部)の鉄筋を組立てています。 |
|
|
【平成30年1月25日現在】 | |
橋脚(躯体部)の鉄筋を組立てています。 |
橋脚(躯体部)の鉄筋を組立てています。 |
|
|
【平成29年12月21日現在】 | |
橋脚(躯体部)の鉄筋を組立てています。 |
橋脚(躯体部)の鉄筋を組立てています。 |
【平成29年11月24日現在】 | |
橋脚(躯体部)の鉄筋を組立てています。 |
橋脚(躯体部)の鉄筋を組立てています。 |
|
|
【平成29年10月20日現在】 | |

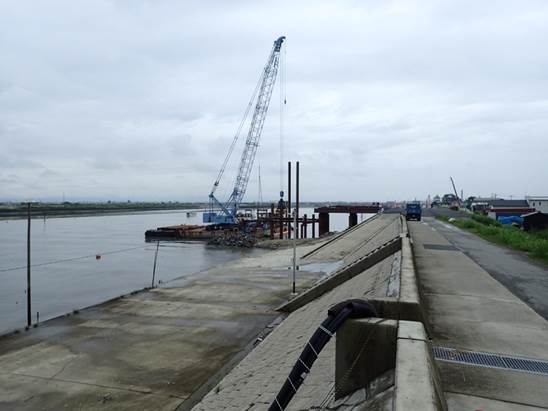

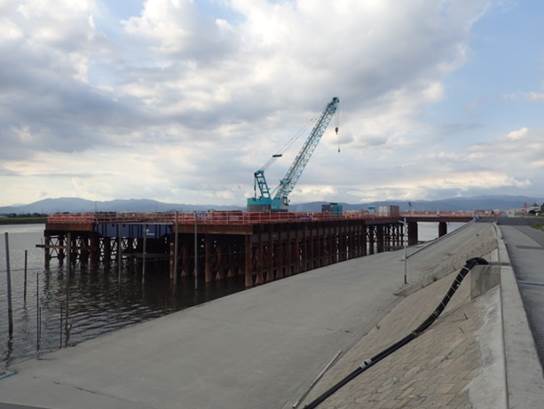

土質改良を行っています。 |
橋脚(躯体部)の鉄筋を組立てています。 |
|
|
【平成29年9月25日現在】 | |
橋脚(躯体部)の鉄筋を組立てています。 |
橋脚(躯体部)の鉄筋を組立てています。 |
|
|
【平成29年8月29日現在】 | |
橋脚(頂板部)の鉄筋を組立ています。 |
橋脚(頂板部)の鉄筋を組立ています。 |
|
|
【平成29年7月28日現在】 | |

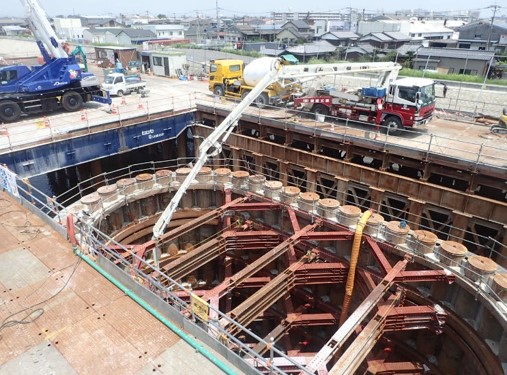

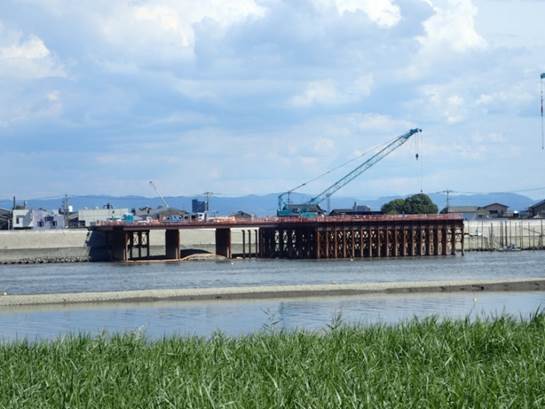

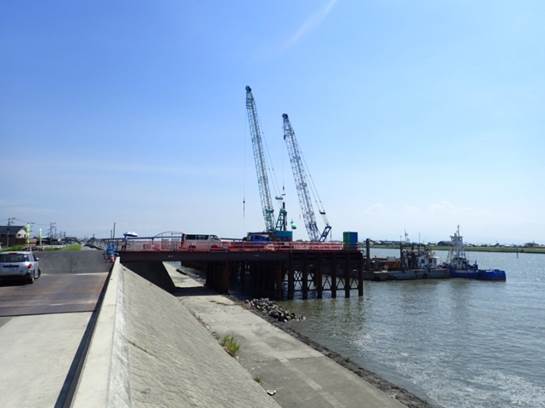

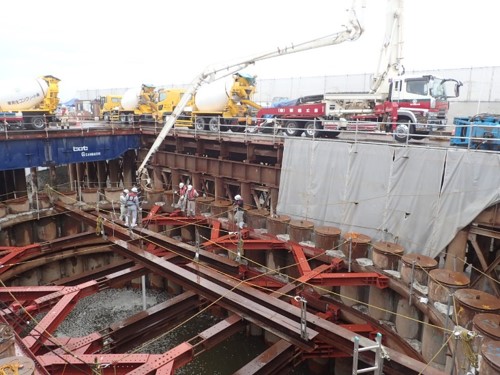

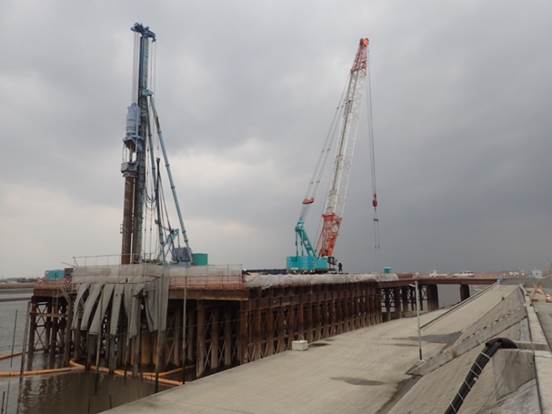

橋脚の底版コンクリートを打設しています。 |
橋脚の底版コンクリートを打設しています。 |
|
|
【平成29年6月27日現在】 | |

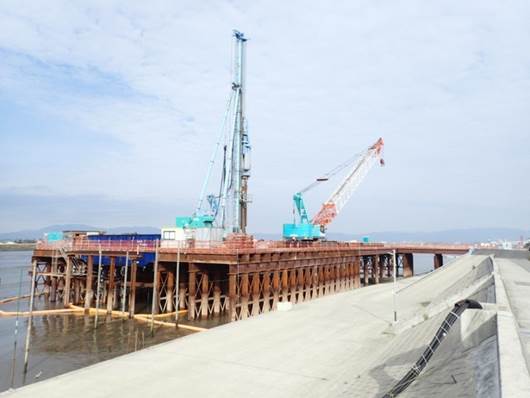

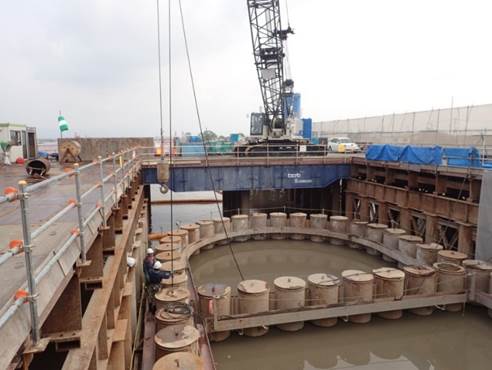

床版コンクリートを打設しています。 |

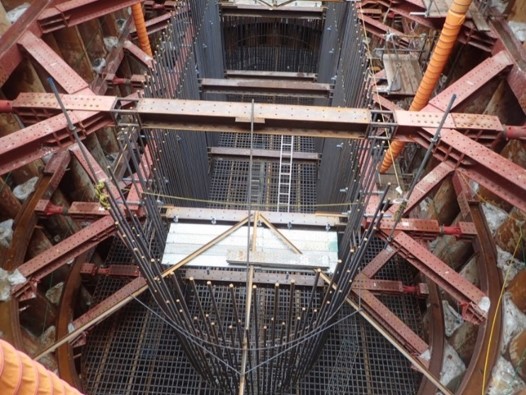

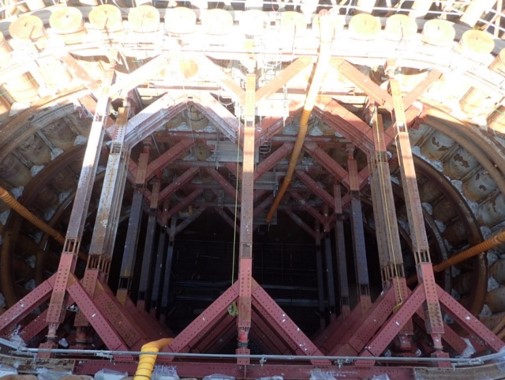

井筒内の支保工を行っています。 |
|
|
【平成29年5月25日現在】 | |

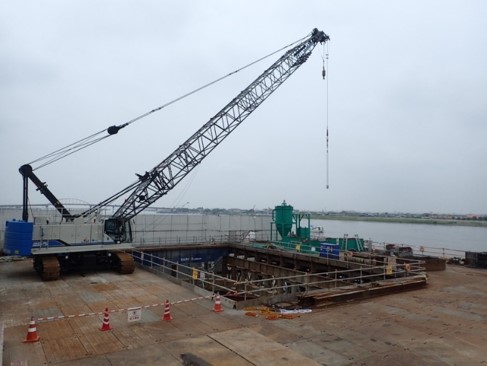

鋼管矢板継手内の土砂を取っています。 |
鋼管矢板継手内の土砂を取り、 トラックに積み込んでいます。 |
|
|
【平成29年4月27日現在】 | |
鋼管矢板継手内にセメントを入れています。 |
鋼管矢板継手内にセメントを入れています。 |
|
|
【平成29年3月28日現在】 | |

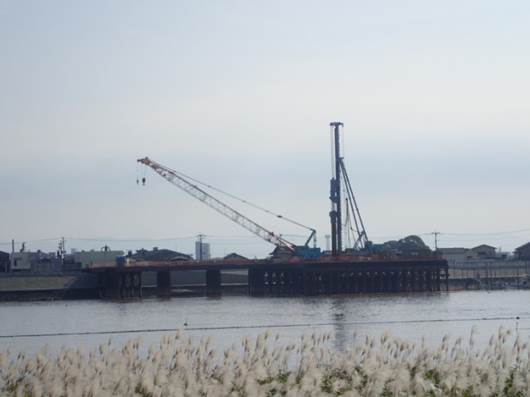

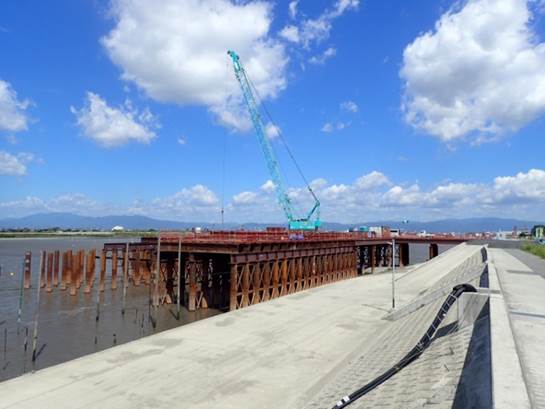

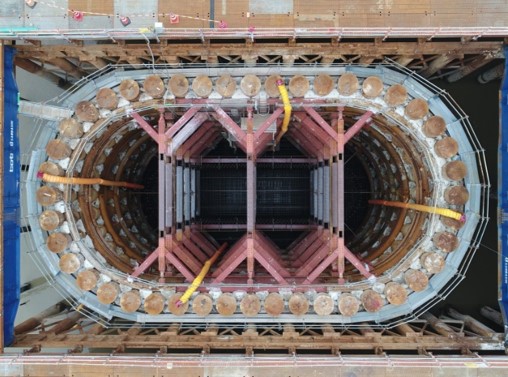

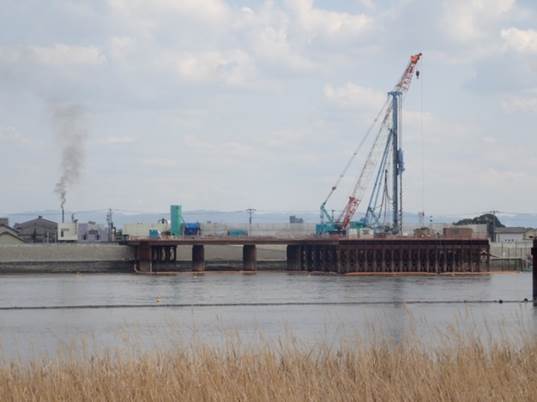

鋼管矢板内の掘削を行っています。(上流側より) |
鋼管矢板内の掘削を行っています。 |
|
|
【平成29年2月28日現在】 | |

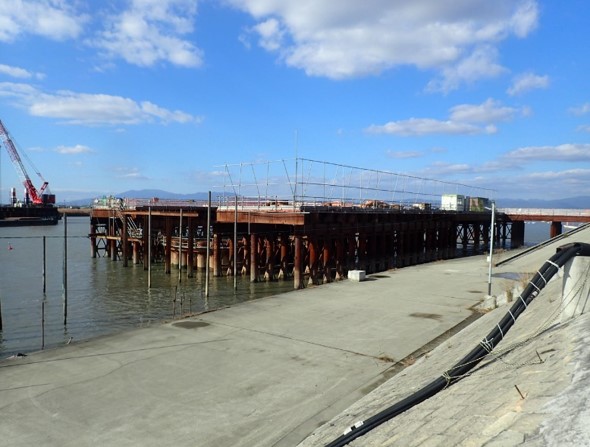

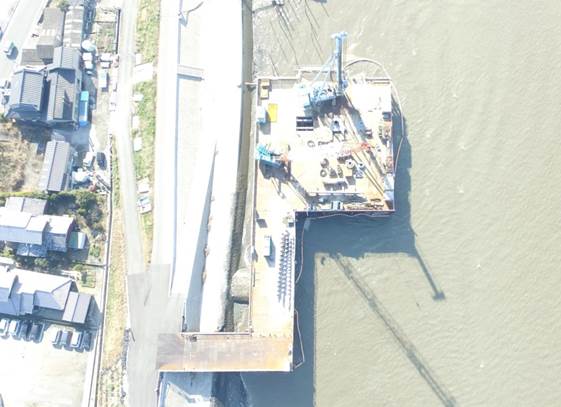

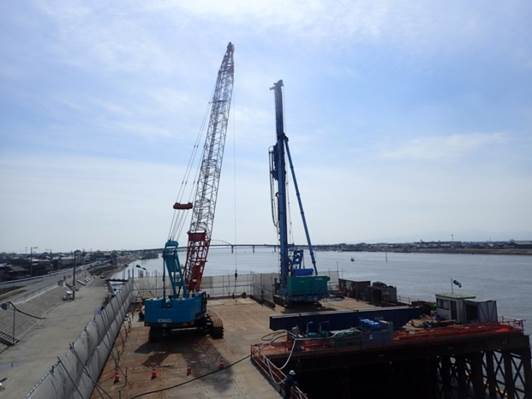

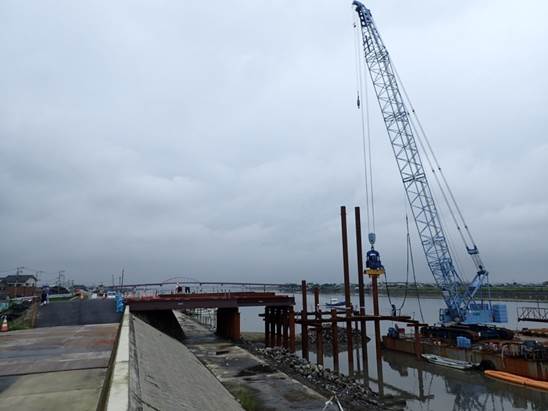

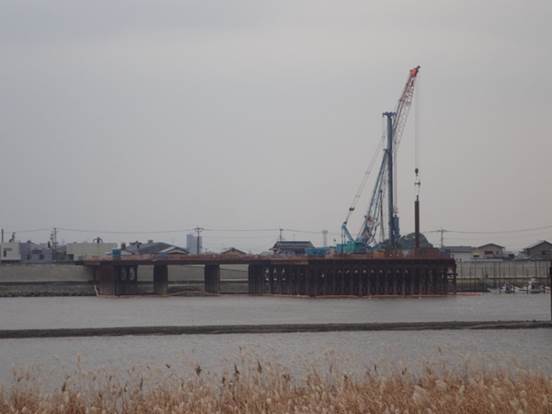

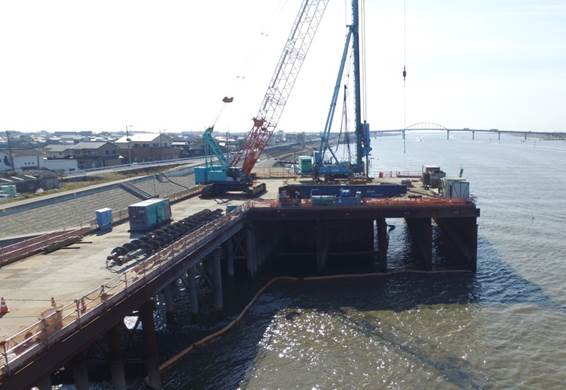

鋼管矢板施工中です。(右岸側より) |
鋼管矢板施工中です。(上流側より) |
|
|
【平成29年1月25日現在】 | |

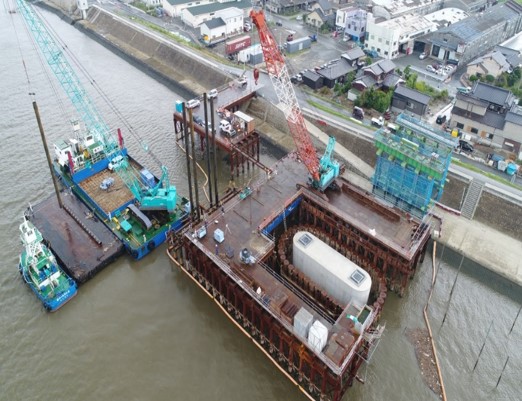

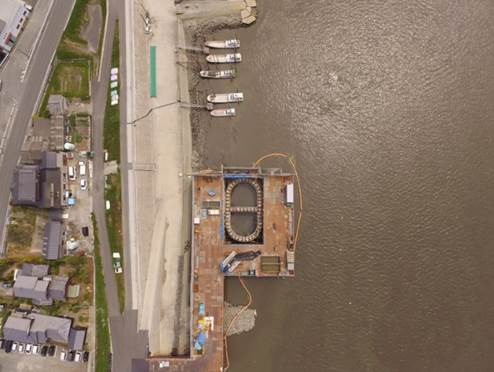

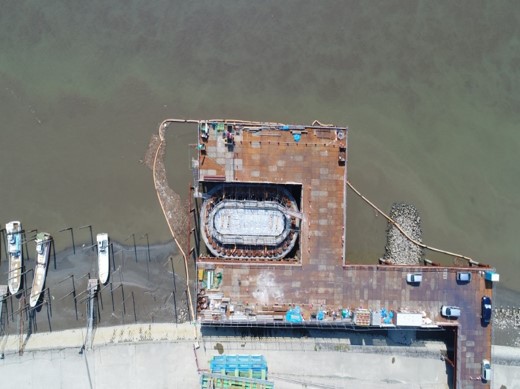

鋼管矢板施工中です。(上空より) |
鋼管矢板施工中です。(上流側より) |
|
|
【平成28年12月27日現在】 | |
鋼管矢板施工中です。(右岸側より) |
鋼管矢板施工中です。(下流側より) |
|
|
【平成28年11月26日現在】 | |
鋼管矢板施工中です。(右岸側より) |
鋼管矢板施工中です。(下流側より) |
|
|
【平成28年10月27日現在】 | |
鋼管矢板施工中です。(右岸側より) |
鋼管矢板施工中です。(下流側より) |
|
|
【平成28年9月26日現在】 | |
仮設構台施工中です(右岸側より) |
仮設構台施工中です(下流側より) |
|
|
【平成28年8月30日現在】 | |
仮設構台施工中です(右岸側より) |
仮設構台施工中です(下流側より) |
|
|

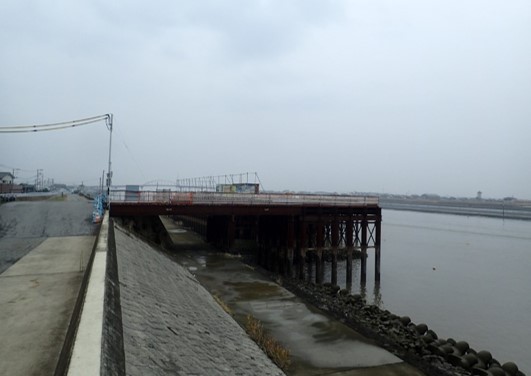

【平成28年7月27日現在】 | |
仮設構台施工中です(上流側より) |
仮設構台施工中です(下流側より) |
|
|
【平成28年6月28日現在】 | |

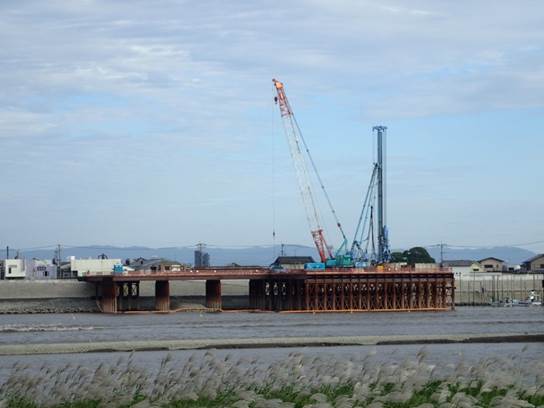

仮橋施工中です(上流側より) |
仮橋施工中です(下流側より) |
|
|
【平成28年5月30日現在】 | |
仮橋施工中です(右岸側より) |
仮橋施工中です(下流側より) |
|
|
【平成28年4月28日現在】 | |

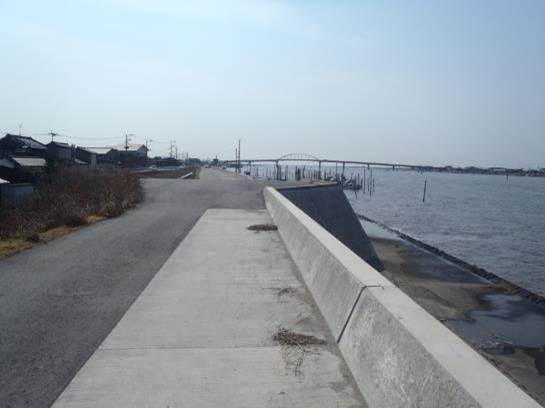

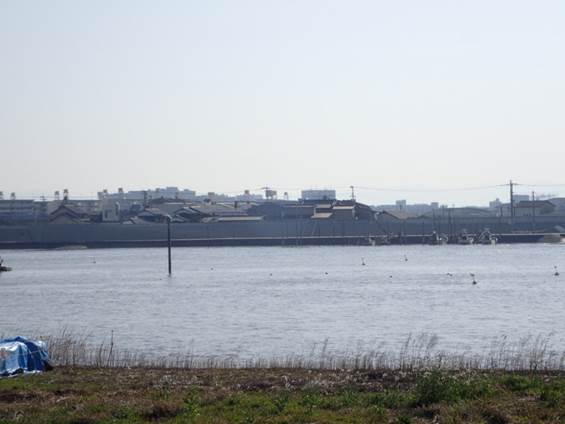

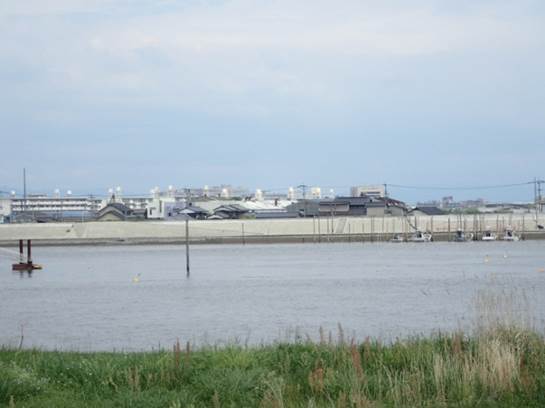

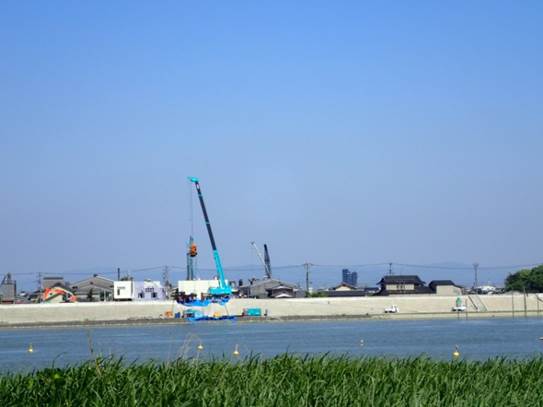

着工前(右岸側より) |
着工前(下流側より) |
|
|
【平成28年3月28日現在】 | |
着工前(右岸側より) |
着工前(下流側より) |
|
|
【平成28年2月26日現在】 | |
着工前(上流側より) |
着工前(下流側より) |
|
|
