工事名 | 佐賀208号諸富高架橋下部工2工区工事 |
工事箇所 | 佐賀市諸富町大字為重地先 |
請負業者名 | 株式会社 丸福建設 |
工事概要 |
有明沿岸道路の一部を構成する大川佐賀道路事業の一環として、諸富IC(仮称)~早津江川橋を結ぶ諸富高架橋の橋梁下部(P16橋脚)をつくっています。 |
2019/02/28 | |
![]() |
![]() |
工事内容: P16橋脚の躯体コンクリートが完了し養生をおこなっています。(終点側より撮影) | 工事内容: P16橋脚の躯体コンクリートが完了し養生をおこなっています。(足場上部の下り線側より撮影) |
2019/01/31 | |
![]() |
![]() |
工事内容: P16橋脚の柱、梁部の鉄筋型枠組立てを行っています。(終点側より撮影) | 工事内容: P16橋脚の柱、梁部の鉄筋型枠組立てを行っています。(足場上部の下り線側より撮影) |
2018/12/28 | |
![]() |
![]() |
工事内容:P16橋脚の躯体底版のコンクリート打設が完了しました。(起点側より撮影) | 工事内容:P16橋脚の躯体底版のコンクリート打設が完了しました。(終点側より撮影) |
2018/11/30 | |
![]() |
![]() |

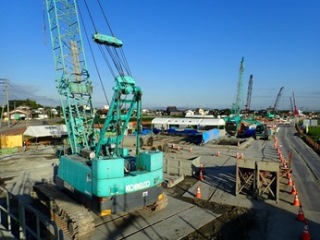

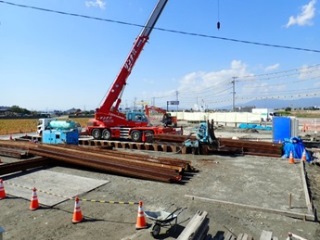

工事内容: P16橋脚, 躯体底版の鉄筋型枠の組立をおこなっています。(起点側より撮影) | 工事内容: P16橋脚, 躯体底版の鉄筋型枠の組立をおこなっています。(終点側より撮影) |
2018/10/31 | |
![]() |
![]() |
工事内容: P16橋脚の土留め矢板の打設作業を行っています。(起点側より撮影) | 工事内容: P16橋脚の土留め矢板の打設作業を行っています。(終点側より撮影) |
2018/09/30 | |
![]() |
![]() |
工事内容: 現在は隣接工区との調整により一部一時中止中で、10月末より再開予定です。(起点側より撮影) | 工事内容: 現在は隣接工区との調整により一部一時中止中で、10月末より再開予定です。(終点側より撮影) |
2018/08/31 | |
![]() |
![]() |
工事内容: 現在は隣接工区との調整により一部一時中止中です。(起点側より撮影) | 工事内容: 現在は隣接工区との調整により一部一時中止中です。(終点側より撮影) |
2018/07/31 | |
![]() |
![]() |
工事内容: 杭工事の鉄筋を挿入しています。 | 工事内容:杭工事のコンクリートを打設しています。 |
2018/06/30 | |
![]() |
![]() |
工事内容: 杭工事の掘削を行っています。 | 工事内容:杭工事のコンクリートを打設しています。 |
2018/05/31 | |
![]() |
![]() |
工事内容: 杭工事の足場を整備しています。 | 工事内容:杭工事に備え軟弱地盤の地盤改良を行っています。 |
