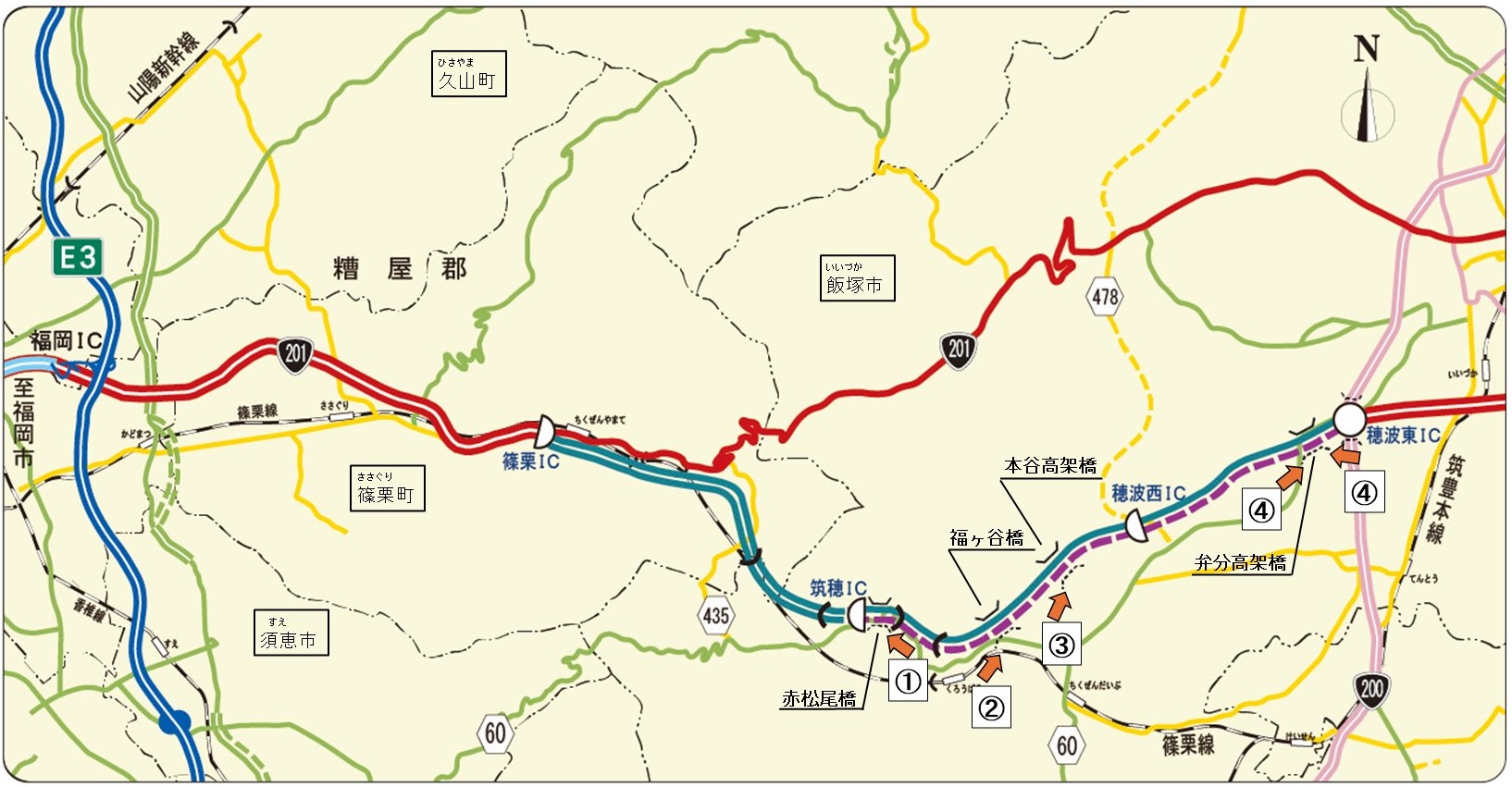

八木山バイパス 工事状況

①筑穂トンネル内
②久保山橋
③筑穂IC
④赤松尾橋
⑤本谷高架橋
⑥その他工事状況
①筑穂トンネル
 篠栗側坑口状況
令和4年8月時点
|
 切羽削孔状況
令和4年8月末時点の進捗率
掘削延長1311m中1252.8mまで進行
|
 支保工(地山の荷重を支える)の状況
令和4年1月時点の進捗率
掘削延長1311m中447mまで進行
|
 発破用火薬の装填状況
令和3年10月時点の進捗率
掘削延長1311m中140mまで進行
|
令和3年7月トンネル工事本格着手
|
|
②久保山橋(福岡方面を望む)
 令和4年9月時点
|
 令和4年5月時点
|
 令和4年1月時点
|
 令和3年9月時点
|
 令和3年4月時点
|
 令和2年10月時点
|
|
|
③筑穂IC付近(田川方面を望む)
|
 令和4年9月時点
|
 令和3年3月時点
|
 令和2年12月時点
|
 令和2年9月時点
|
 令和2年7月時点
|
④赤松尾橋
|
|
 令和4年9月時点
|
 令和4年5月時点
|
 令和4年1月時点
|
 令和3年11月時点
|
 令和3年9月時点
|
 令和3年7月時点
|
⑤本谷高架橋(田川方面を望む)
|
 令和4年9月時点
|
 令和4年5月時点
|
 令和4年1月時点
|
 令和3年10月時点
|
 令和3年7月時点
|
⑥その他工事状況(R4.5月)
 ①久保山橋上部工施工状況(終点側より望む)
|
 ②久保山橋上部工施工状況(壁高欄コンクリート打設状況)
|
 ③舎利蔵地区施工現場(起点側より望む)
|
 ⑥舎利蔵地区施工現場(拡幅箇所土工作業状況)
|
 ⑤本谷高架橋下部工施工状況(終点側より望む)
|
 ⑥本谷高架橋下部工施工状況(起点側より望む)
|
