有明海沿岸道路の大川市小保地区にて地盤改良、及び大川市大野島地区にてL型水路の設置を行う工事が完了しました。
【平成30年9月27日現在】 | |

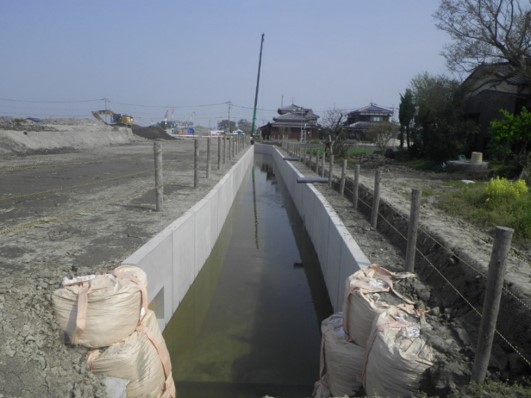

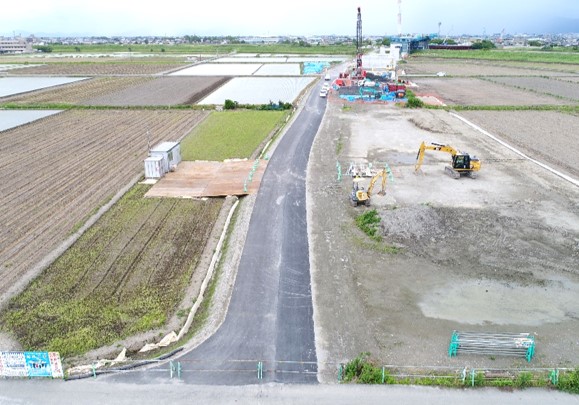

工事が完了しました。(大野島 L型水路) |

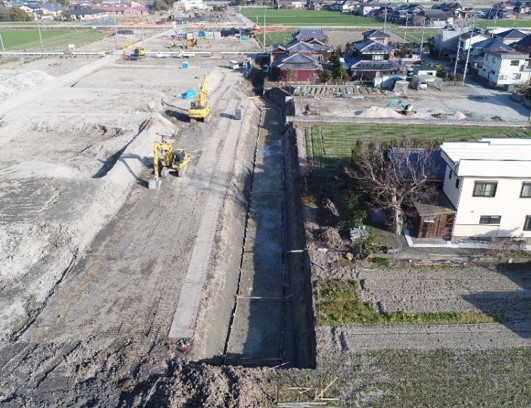

工事が完了しました。(早津江地区 工事用道路) |
|
|
【平成30年8月24日現在】 | |

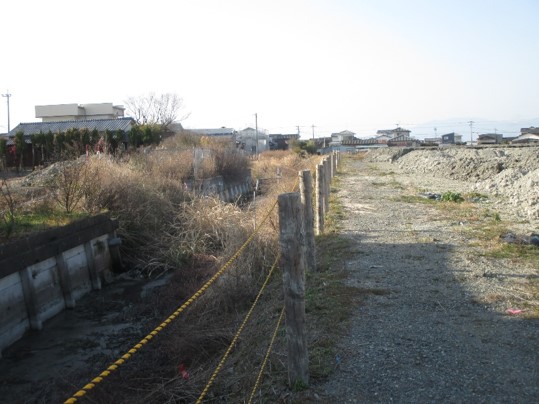

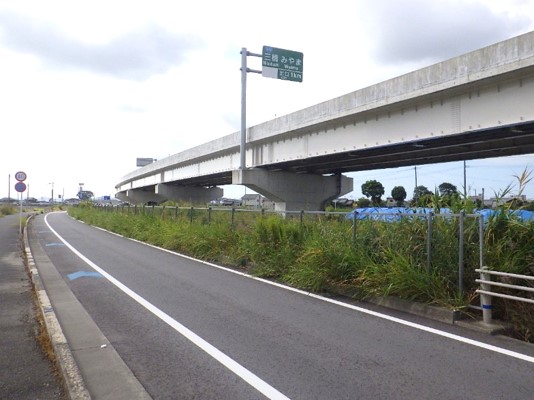

道路の除草を行いました。(沖ノ端 着工前) |
道路の除草を行いました。(沖ノ端 完成後) |
|
|
【平成30年7月26日現在】 | |

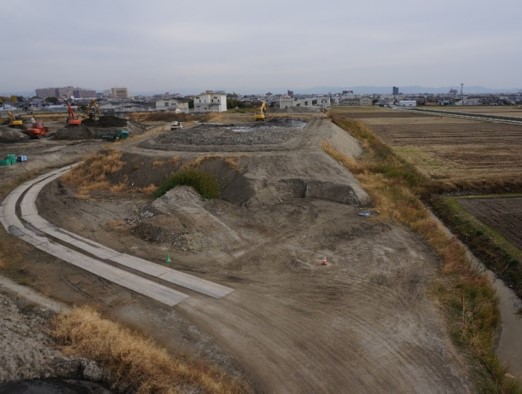

伐採が完了しました。(早津江側右岸) |

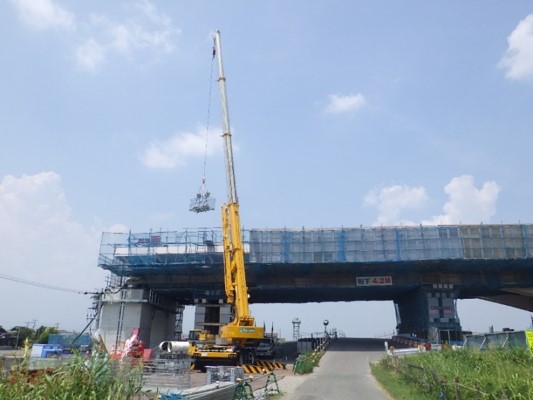

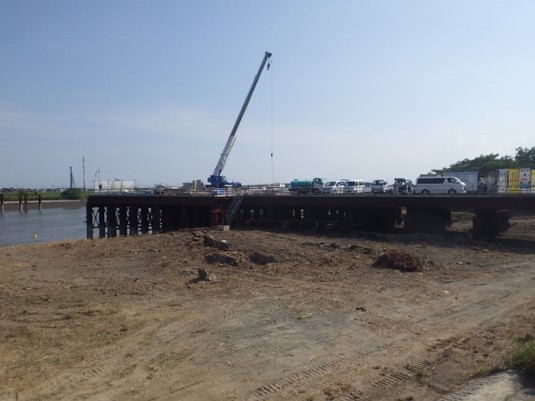

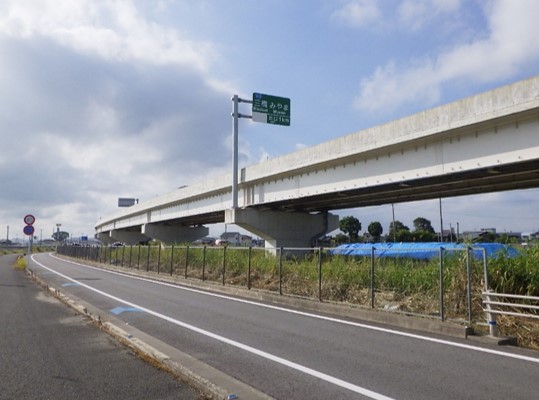

筑後川橋1/2連結式準備をしています。 (筑後川右岸) |
|
|
【平成30年6月26日現在】 | |

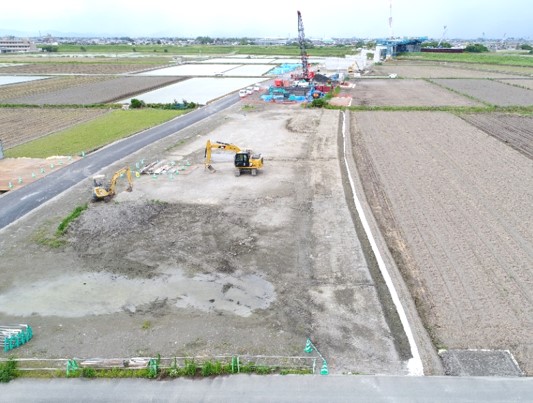

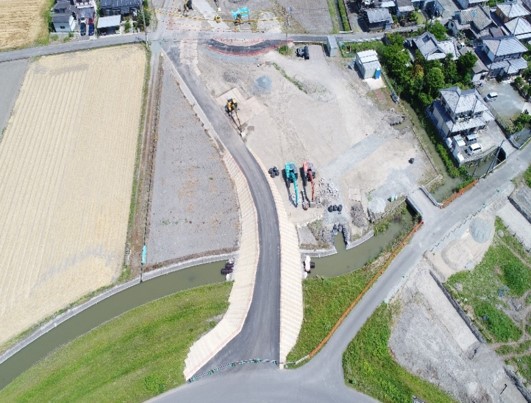

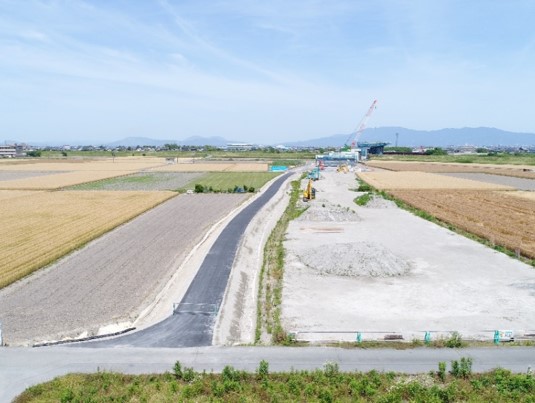

工事用道路が完了しました。 (大野島地区) 起点→終点 |
工事用道路が完了しました。 (大野島地区) 起点→終点 |
|
|
【平成30年5月27日現在】 | |

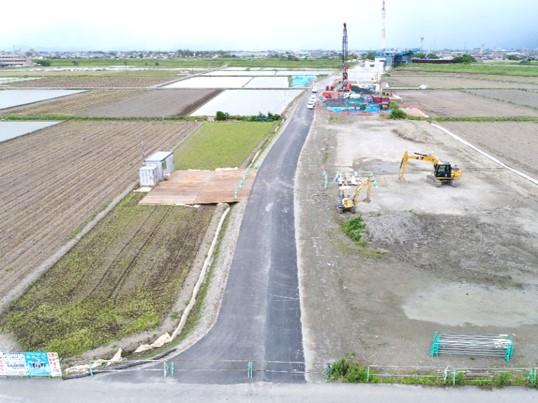

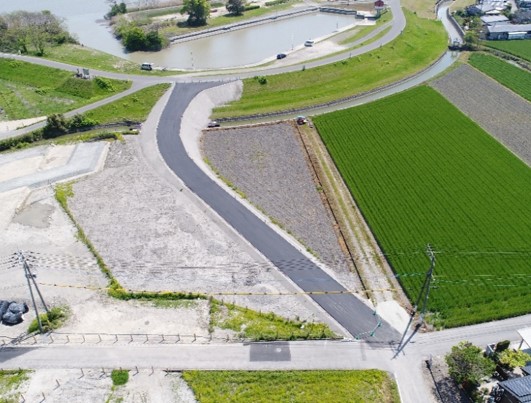

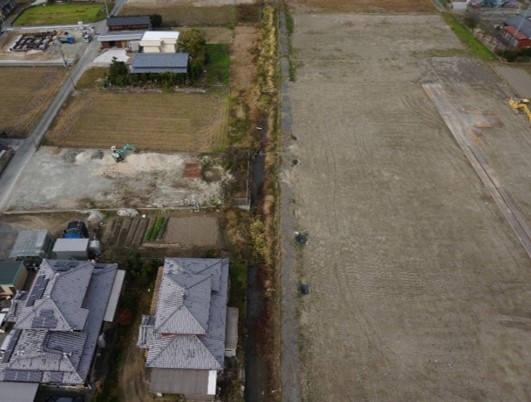

工事用道路が完了しました。 (佐賀県為重地区) 起点→終点 |

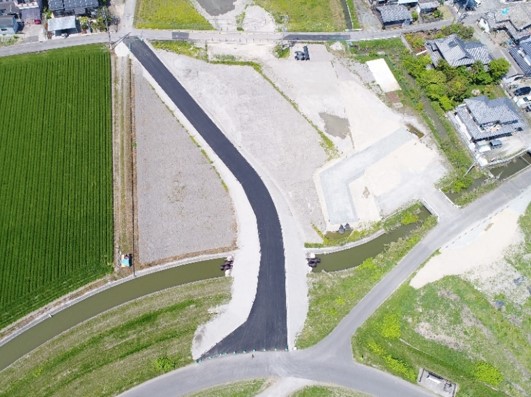

工事用道路が完了しました。 (早津江地区) 起点→終点 |
|
|
【平成30年4月26日現在】 | |

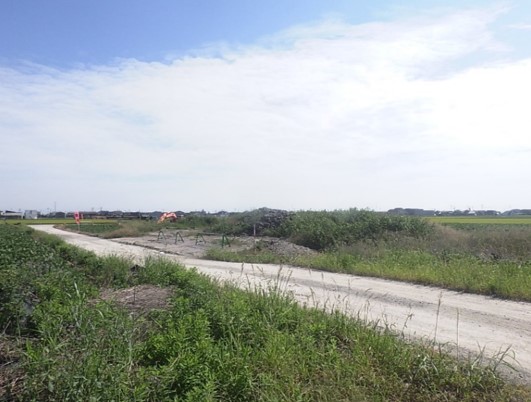

工事用道路が完了しました。 |
工事用道路が完了しました。 |
|
|
【平成30年3月28日現在】 | |

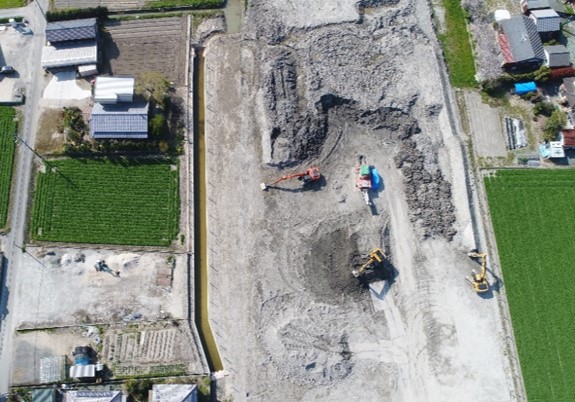

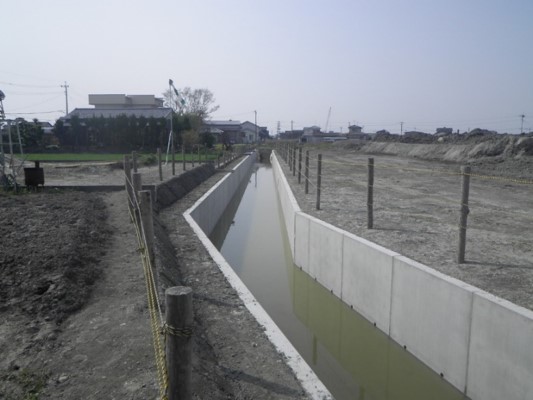

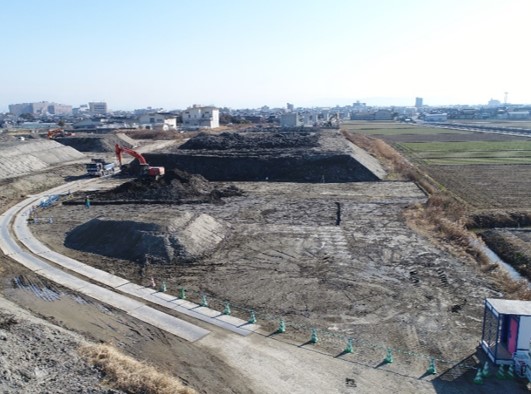

L型水路が完了しました。 |
L型水路が完了しました。 |
|
|
【平成30年2月27日現在】 | |

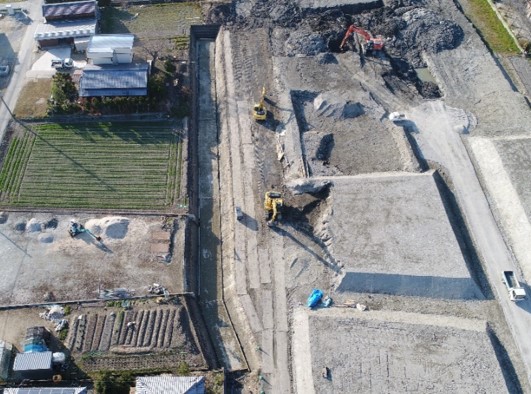

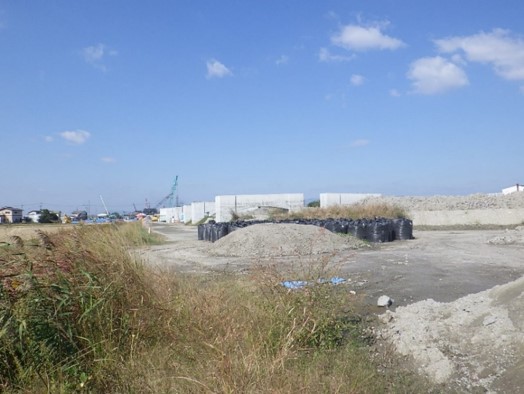

L型水路を設置するための基礎工事を行っています。 |
L型水路を設置するための基礎工事を行っています。 |
|
|
【平成30年1月30日現在】 | |

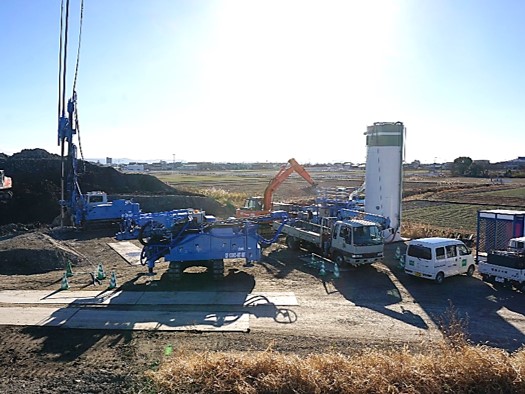

深層混合処理工が完了しました。 |
L型水路の準備を行っています。 |
|
|
【平成29年12月27日現在】 | |
地盤改良を行っています。 |
L型水路の準備を行っています。 |
|
|
【平成29年11月27日現在】 | |
準備中です。 |
準備中です。 |
|
|
【平成29年10月25日現在】 | |
準備中です。 |
準備中です。 |
