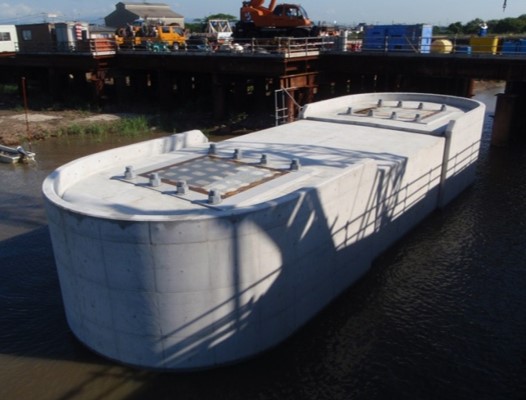

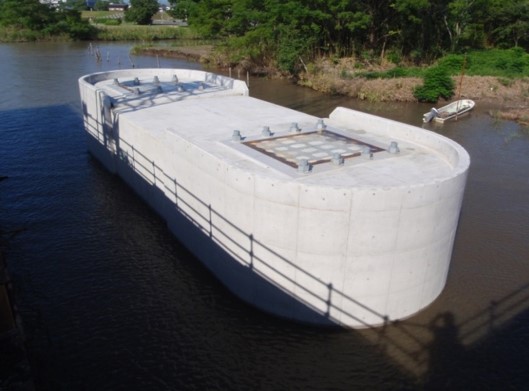

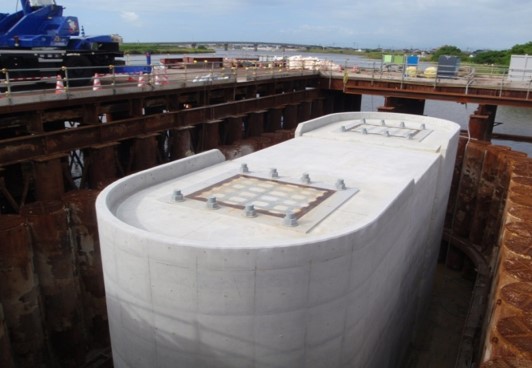

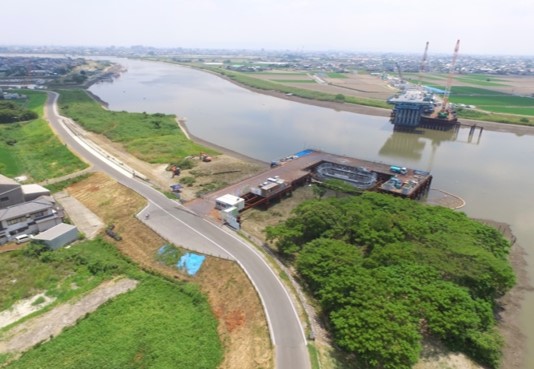

有明海沿岸道路の佐賀市諸富地区にて、早津江川橋のP5橋脚を造る工事が完了しました。
【平成30年9月25日現在】 | |

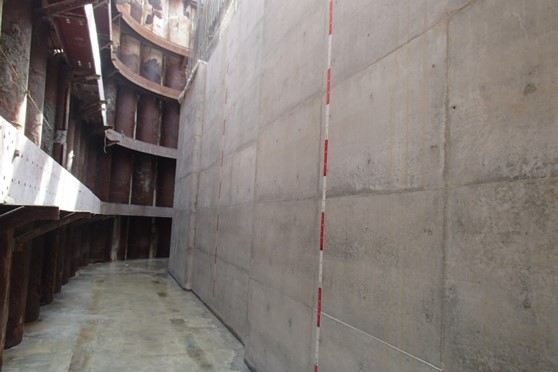

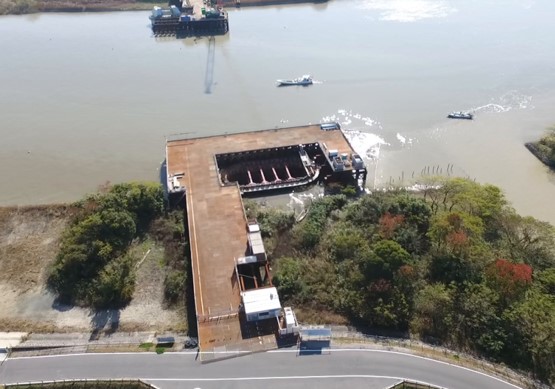

橋脚躯体工が完了しました。 |
橋脚躯体工が完了しました。 |
|
|
【平成30年8月20日現在】 | |

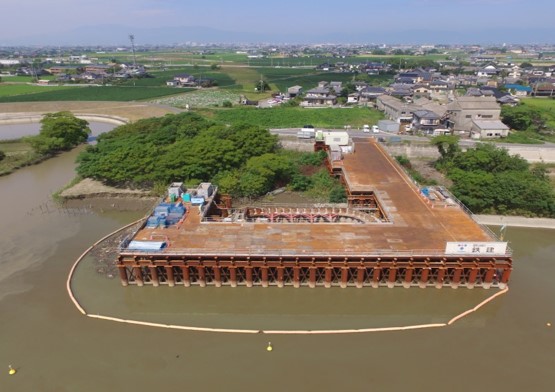

橋脚躯体工 躯体が完了しました。 |
橋脚躯体工 躯体が完了しました。 |
|
|
【平成30年7月20日現在】 | |

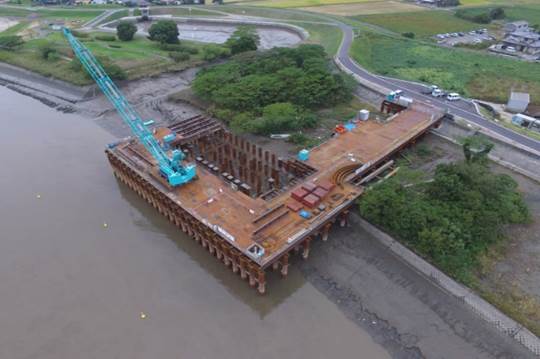

橋脚躯体工 5ロット目を施工しています。 |
橋脚躯体工 アンカーフレームを設置しています。 |
|
|
【平成30年6月20日現在】 | |
橋脚躯体工 3ロット目を施工しています。 |
橋脚躯体工 3ロット目を施工しています。 |
|
|
【平成30年5月20日現在】 | |
橋脚躯体工 埋戻し前全景 |
橋脚躯体工 埋戻し前全景 |
|
|
【平成30年4月20日現在】 | |

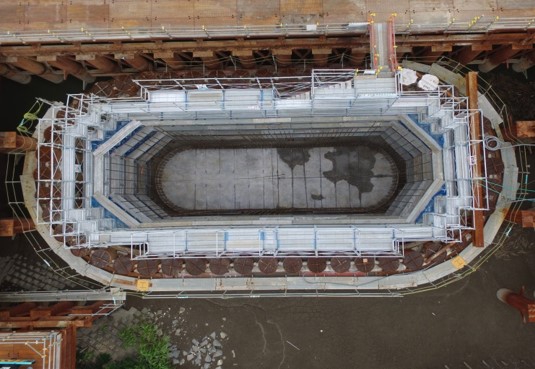

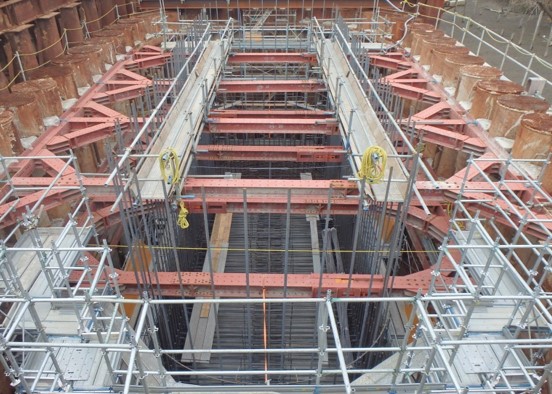

橋脚(柱部)の鉄筋を組み立てています。 |
橋脚(柱部)の鉄筋を組み立てています。 |
|
|
【平成30年3月20日現在】 | |

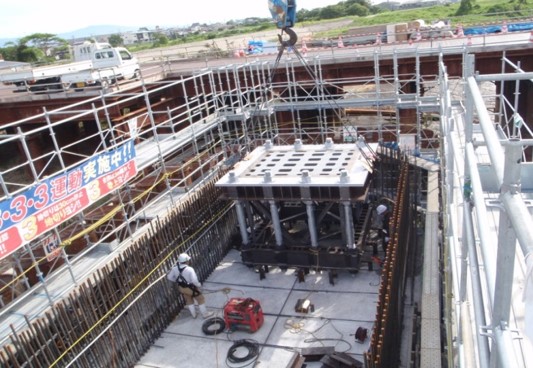

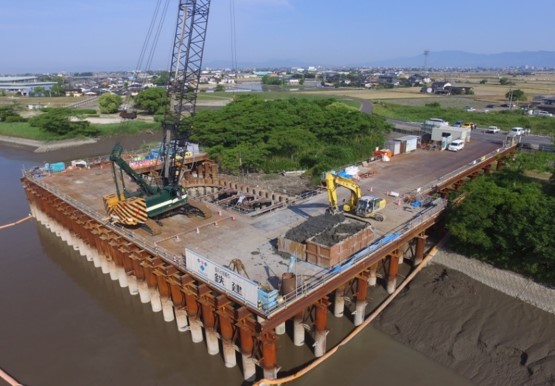

橋脚(頂版部)のコンクリートを打設しています。 |
橋脚(頂版部)のコンクリートを打設しています。 |
|
|
【平成30年2月28日現在】 | |
橋脚(頂版部)の鉄筋組立が完了しました。 |
橋脚(頂版部)の鉄筋組立が完了しました。 |
|
|
【平成30年1月31日現在】 | |
橋脚(頂版部)の鉄筋組立が完了しました。 |
橋脚(頂版部)の鉄筋組立が完了しました。 |
|
|
【平成29年12月25日現在】 | |
橋脚(頂版部)の鉄筋組立が完了しました。 |
橋脚(頂版部)の鉄筋組立が完了しました。 |
【平成29年11月27日現在】 | |
橋脚(頂版部)の鉄筋組立が完了しました。 |
橋脚(頂版部)の鉄筋組立が完了しました。 |
【平成29年10月26日現在】 | |
橋脚(頂版部)の鉄筋組立が完了しました。 |
橋脚(頂版部)の鉄筋組立が完了しました。 |
【平成29年9月26日現在】 | |
橋脚(頂版部)の鉄筋組立が完了しました。 |
橋脚(頂版部)の鉄筋組立が完了しました。 |
【平成29年8月21日現在】 | |
橋脚(頂版部)の鉄筋組立を行っています。 |
橋脚(頂版部)の鉄筋組立を行っています。 |
|
|
【平成29年7月20日現在】 | |

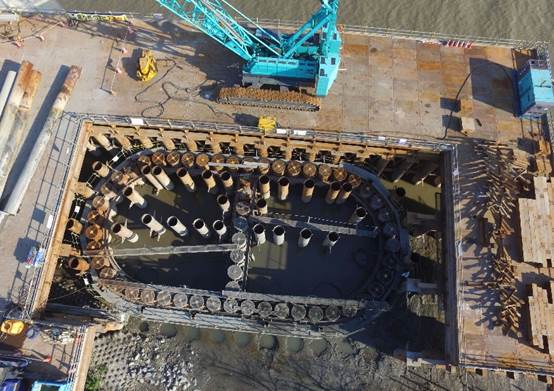

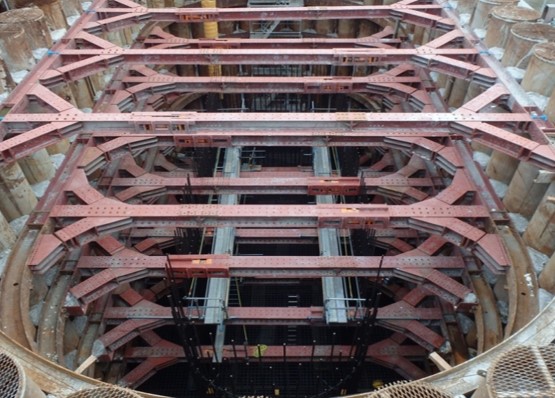

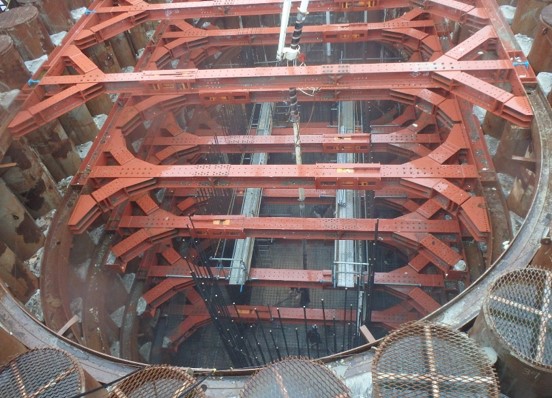

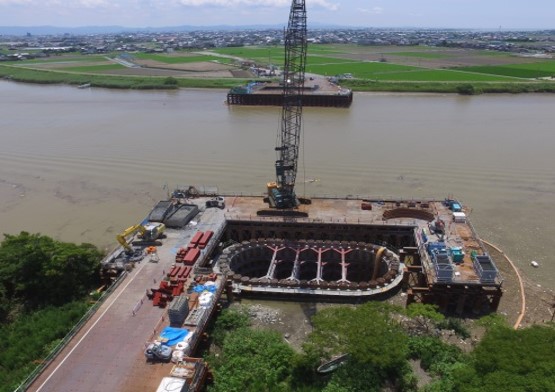

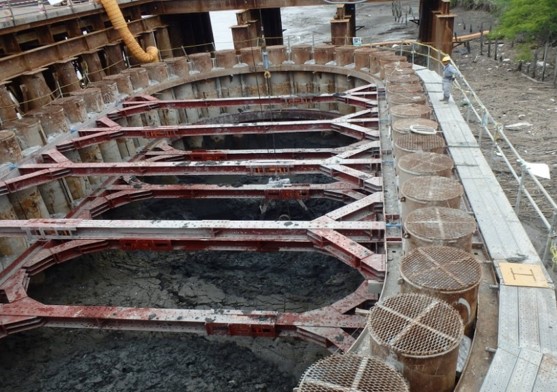

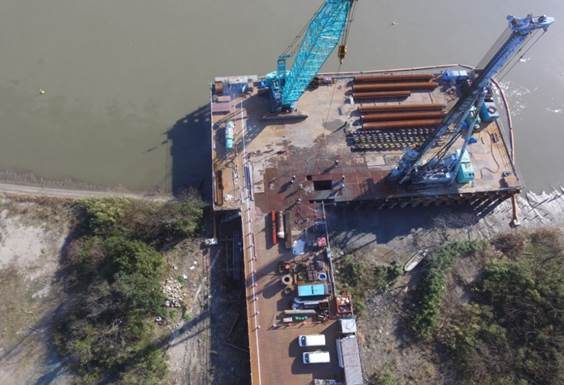

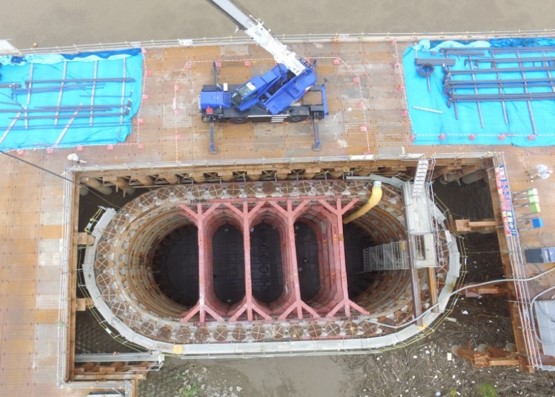

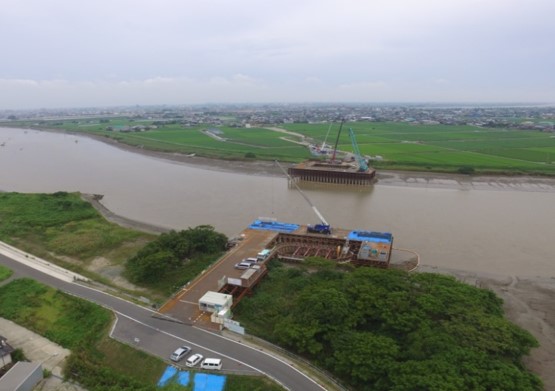

橋脚井筒内の掘削を行っています。 |
橋脚井筒内の掘削を行っています。 |
|
|
【平成29年6月20日現在】 | |

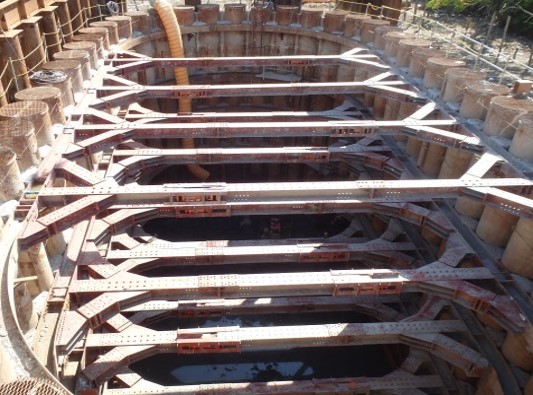

井筒内の掘削を行っています。 |
井筒内の掘削を行っています。 |
|
|
【平成29年5月20日現在】 | |

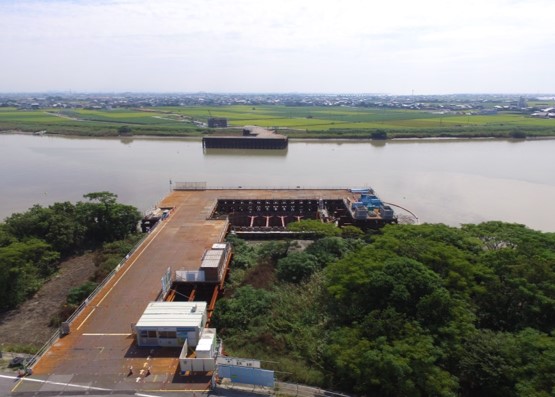

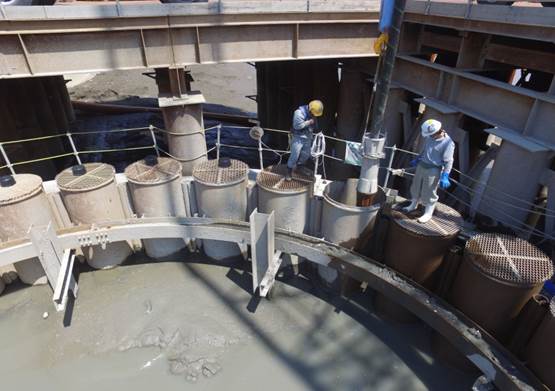

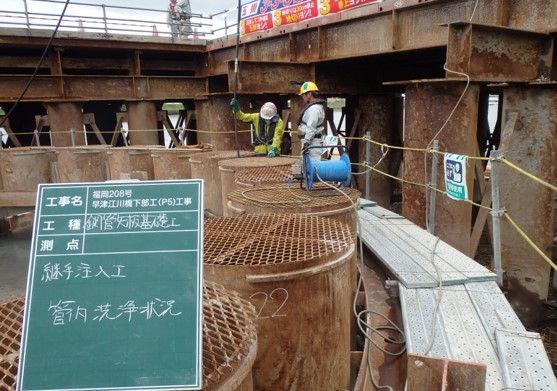

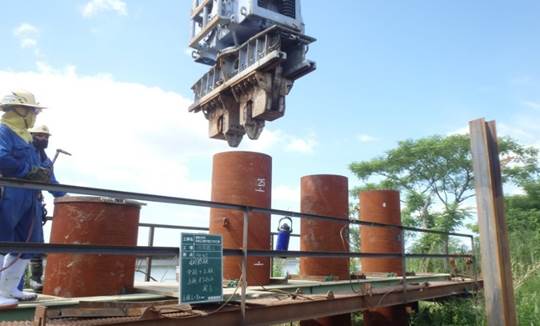

鋼管矢板基礎の継手注入を行っています。 |
鋼管矢板基礎の継手注入を行っています。 |
|
|
【平成29年4月20日現在】 | |

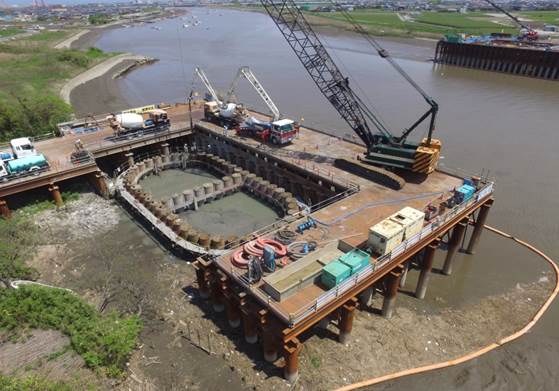

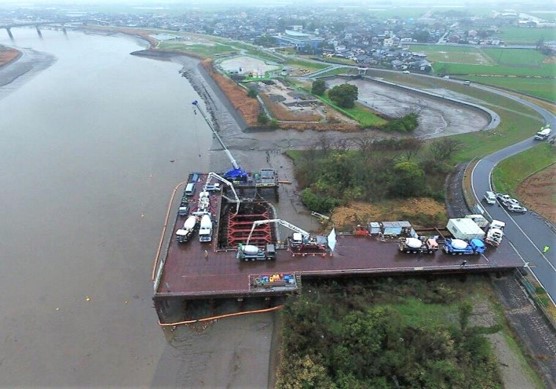

鋼管矢板基礎の中詰めコンクリートを 打設しています。 |
鋼管矢板基礎の中詰めコンクリートを 打設しています。 |
【平成29年4月3日現在】 | |

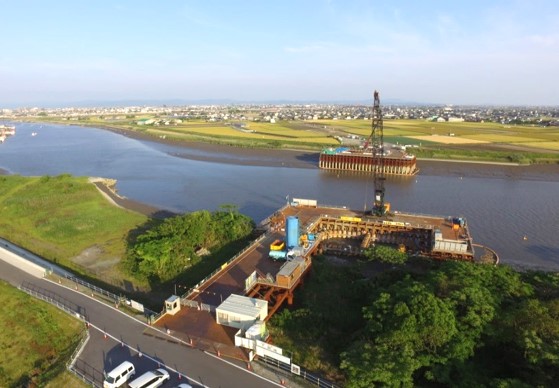

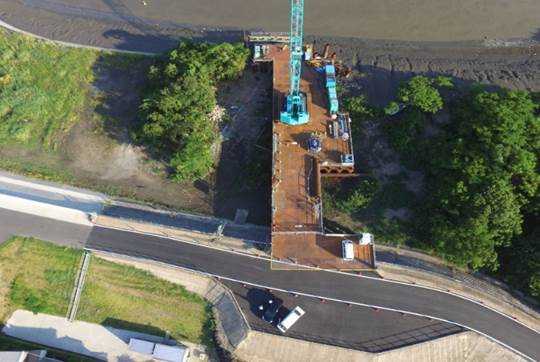

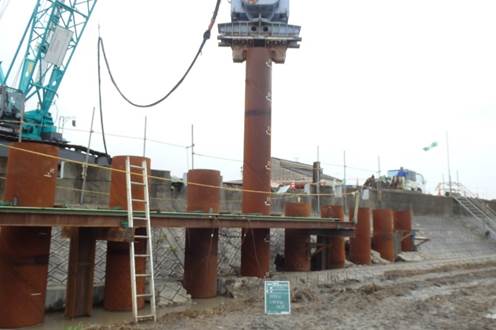

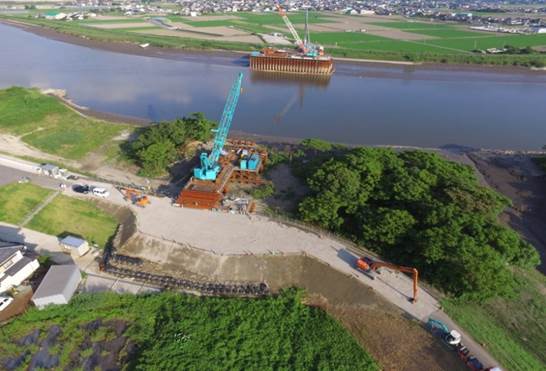

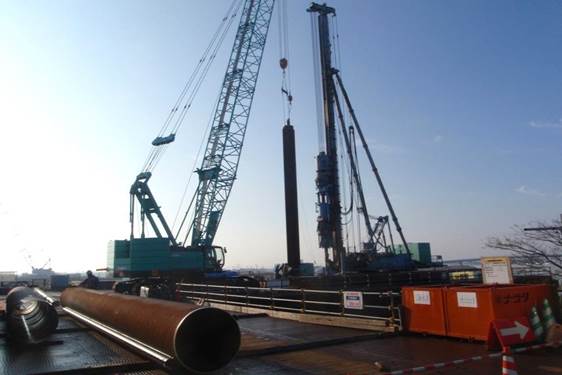

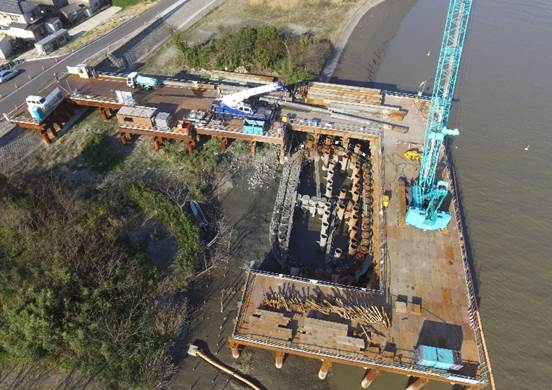

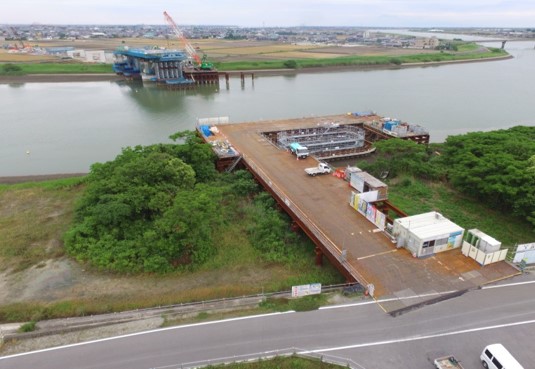

橋脚の鋼管杭打設が完了し、仮桟橋を一部 解体しています。 |
橋脚の鋼管杭打設が完了し、仮桟橋を一部 解体しています |
【平成29年2月20日現在】 | |

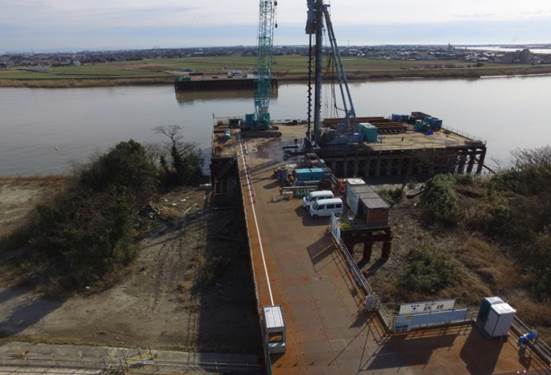

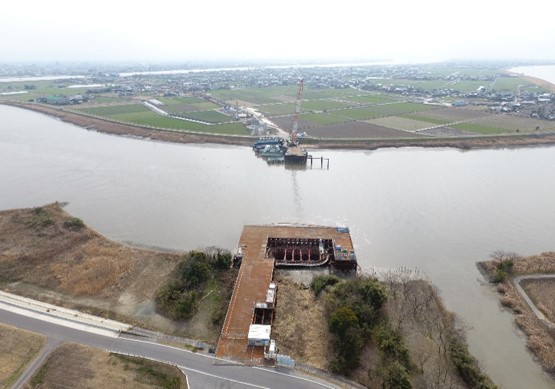

橋脚の鋼管杭を設置しています。 |
橋脚の鋼管杭を設置しています。 |
【平成29年1月20日現在】 | |

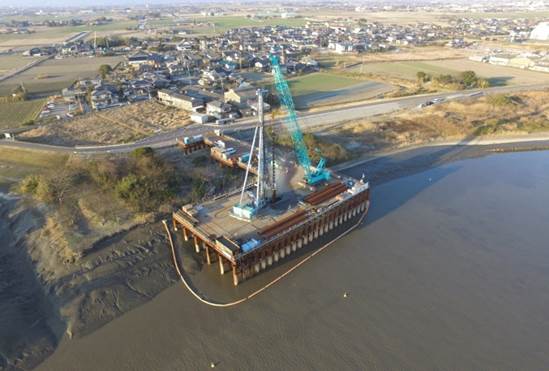

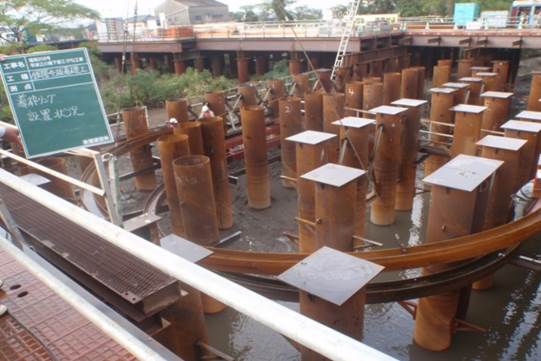

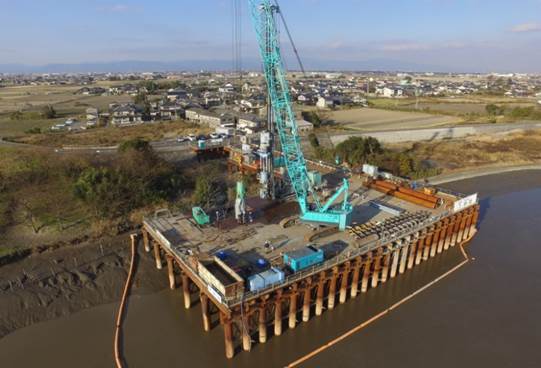

橋脚の鋼管杭を設置しています。 |
橋脚の鋼管杭を設置しています。 |
【平成28年12月20日現在】 | |

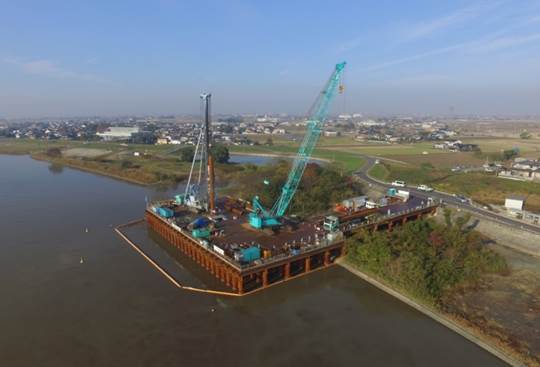

橋脚の鋼管杭を設置しています。 |
橋脚の鋼管杭を設置しています。 |
【平成28年11月20日現在】 | |
橋脚の鋼管杭を設置しています。 |
橋脚の鋼管杭を設置しています。 |
【平成28年10月20日現在】 | |

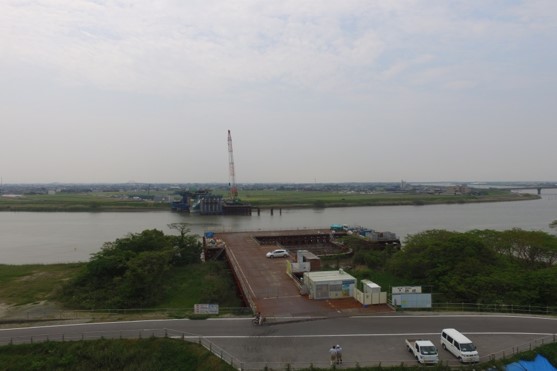

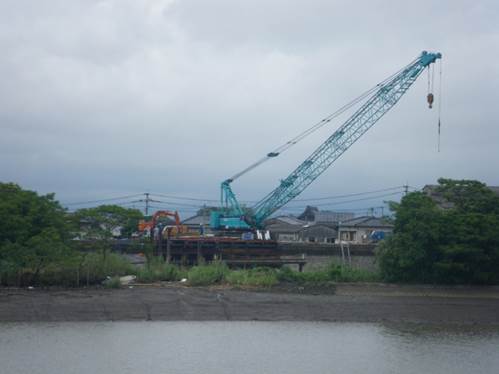

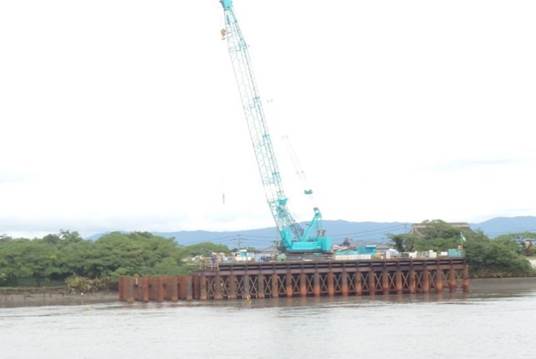

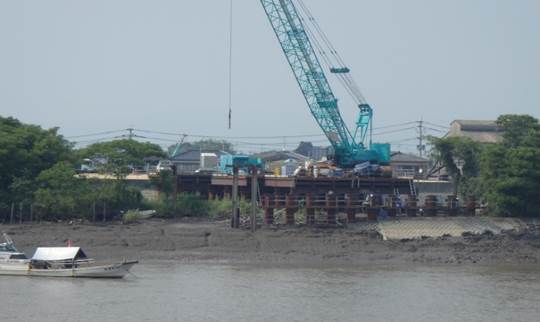

仮桟橋を設置しています。 |
仮桟橋を設置しています。 |
【平成28年9月20日現在】 | |
仮桟橋を設置しています。 |
仮桟橋を設置しています。 |
【平成28年8月20日現在】 | |
仮桟橋を設置しています。 |
仮桟橋を設置しています。 |
【平成28年7月20日現在】 | |
仮桟橋を設置しています。 |
仮桟橋を設置しています。 |
【平成28年6月27日現在】 | |
仮桟橋を設置しています。 |
仮桟橋を設置しています。 |
【平成28年5月20日現在】 | |

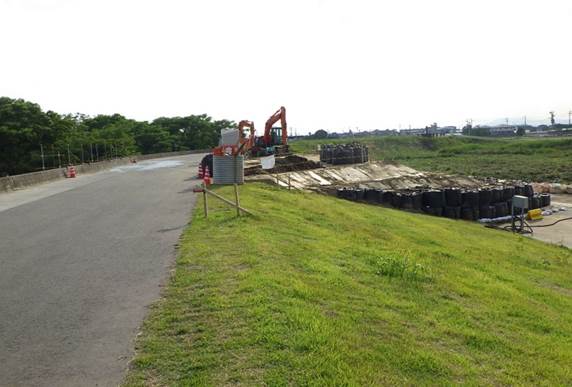

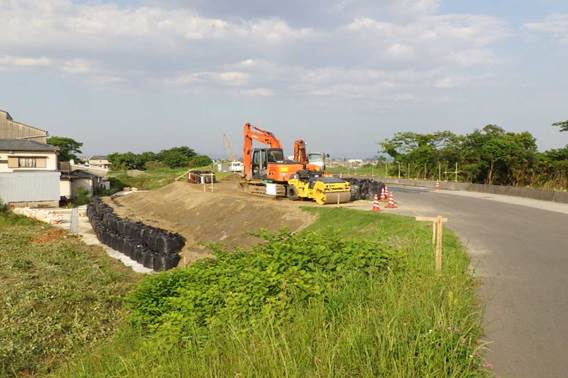

工事用道路の盛土中です。 |
工事用道路の盛土中です。 |
【平成28年4月25日現在】 | |

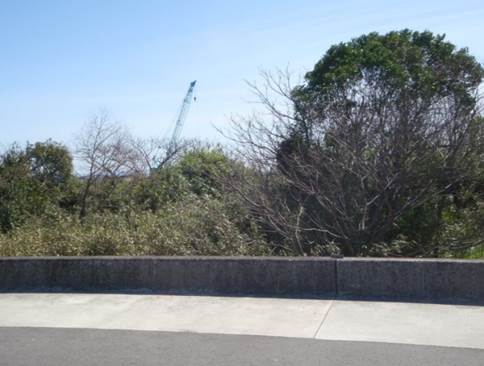

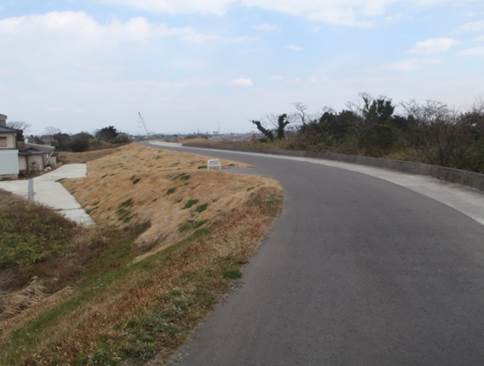

準備中です。 |
準備中です。 |
【平成28年3月20日現在】 | |
着工前です。 |
着工前です。 |
【平成28年2月29日現在】 | |
準備中です。 |
準備中です。 |
