輪中堤 宅地かさ上げ

宅地かさ上げ

進捗

  • 輪中堤・宅地かさ上げについて、県及び関係市町村と連携を図った上で、対象となる各地区で事業説明会等を令和3年3月から順次開催(3市町村計426回開催※令和7年5月末現在)。
  • 事業説明会にて施工計画やスケジュール、宅地かさ上げ事業に係る補償を説明。
  • 八代市、芦北町、球磨村、全31箇所のうち27箇所で、輪中堤・宅地かさ上げ工事に着手し、うち6箇所で工事が完了。

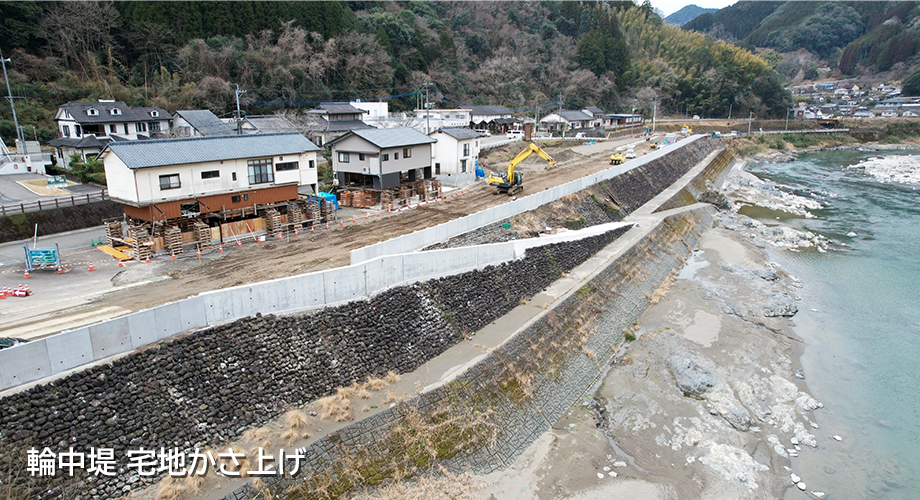

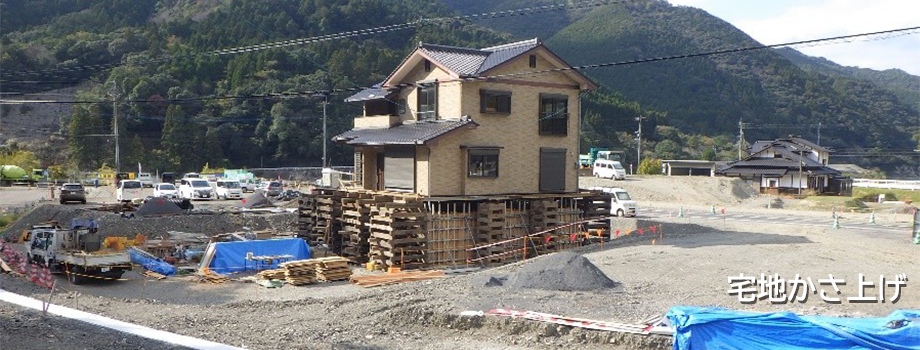

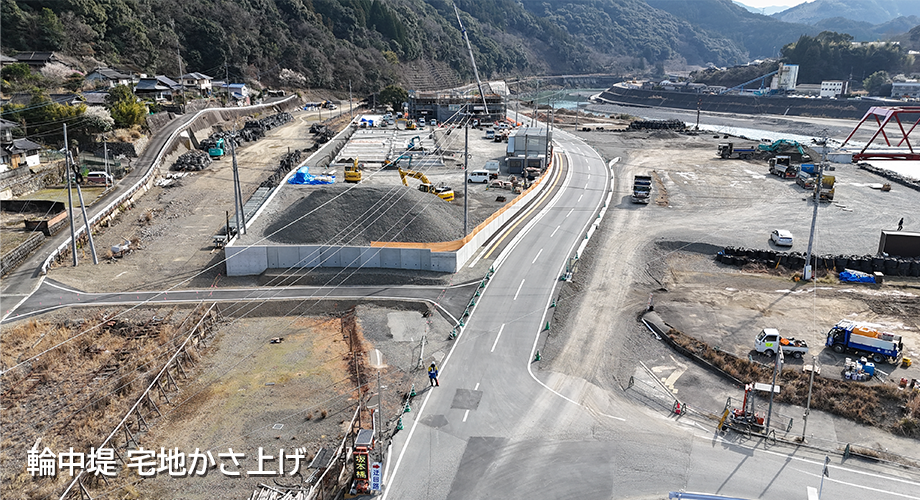

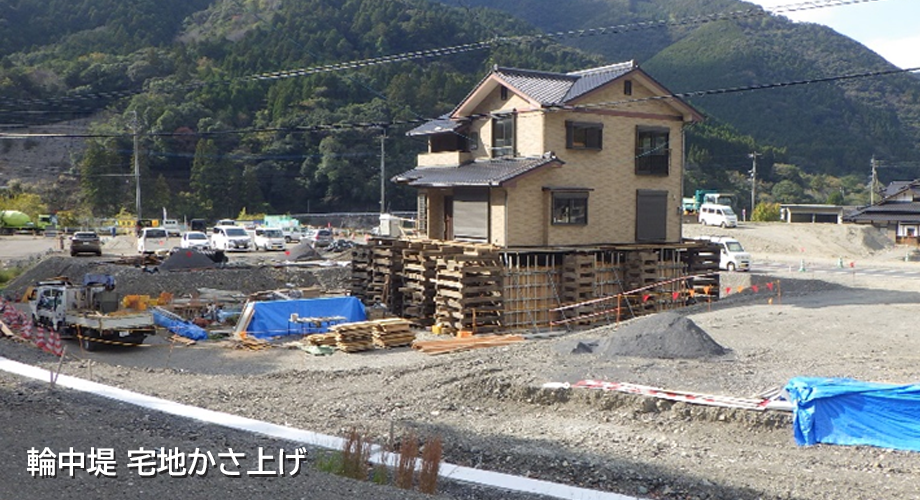

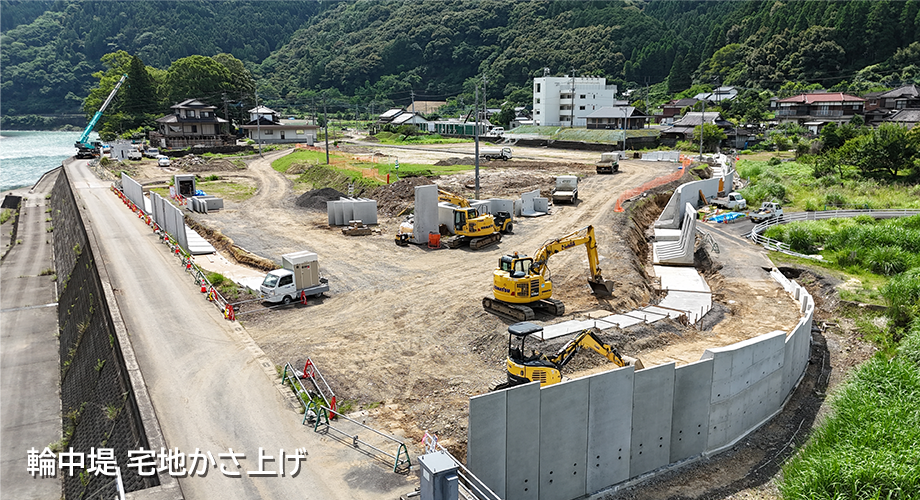

輪中堤・宅地かさ上げの最新の進捗状況 これまでの輪中堤・宅地かさ上げ状況
